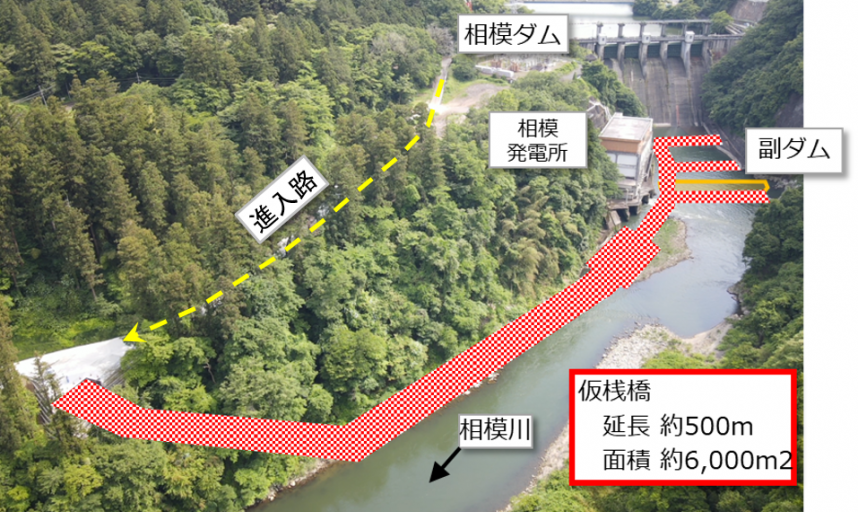

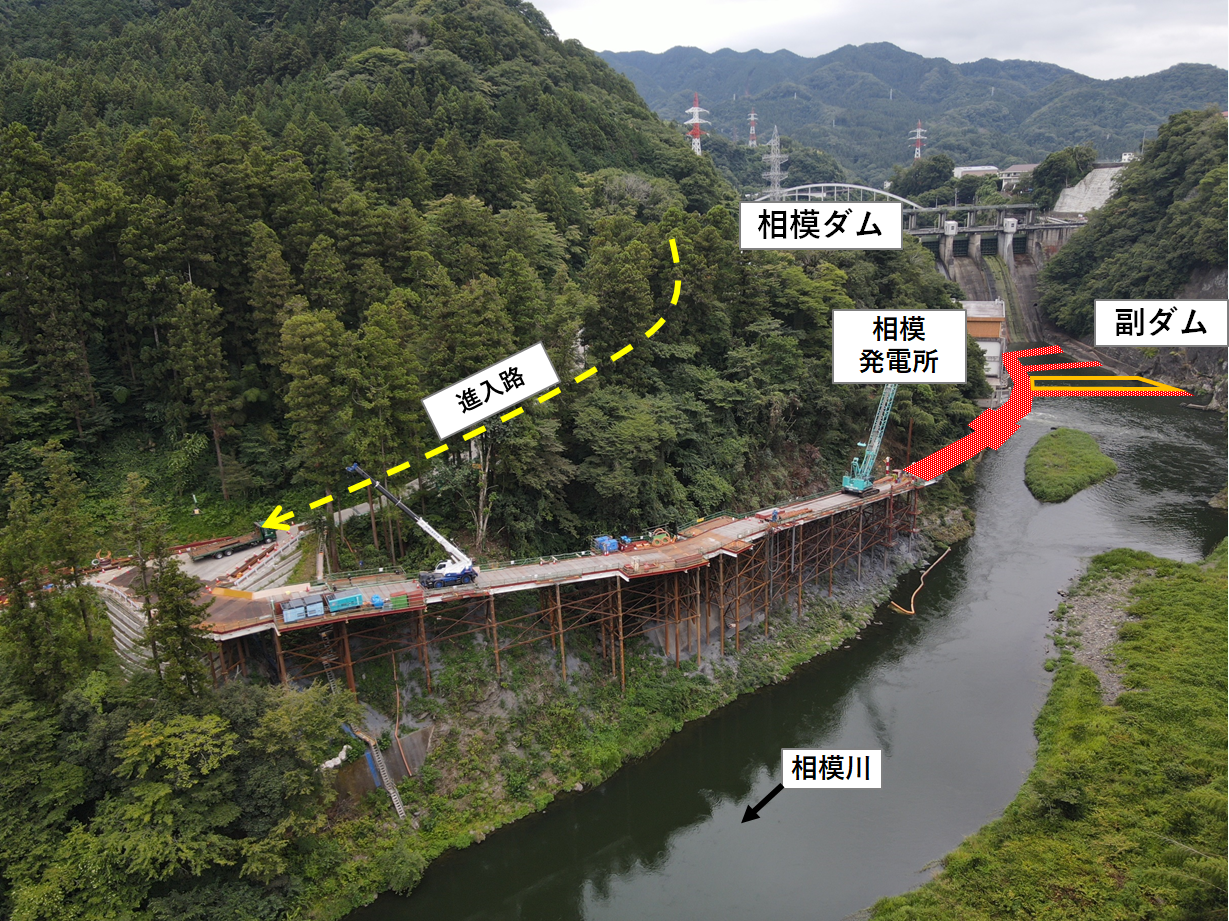

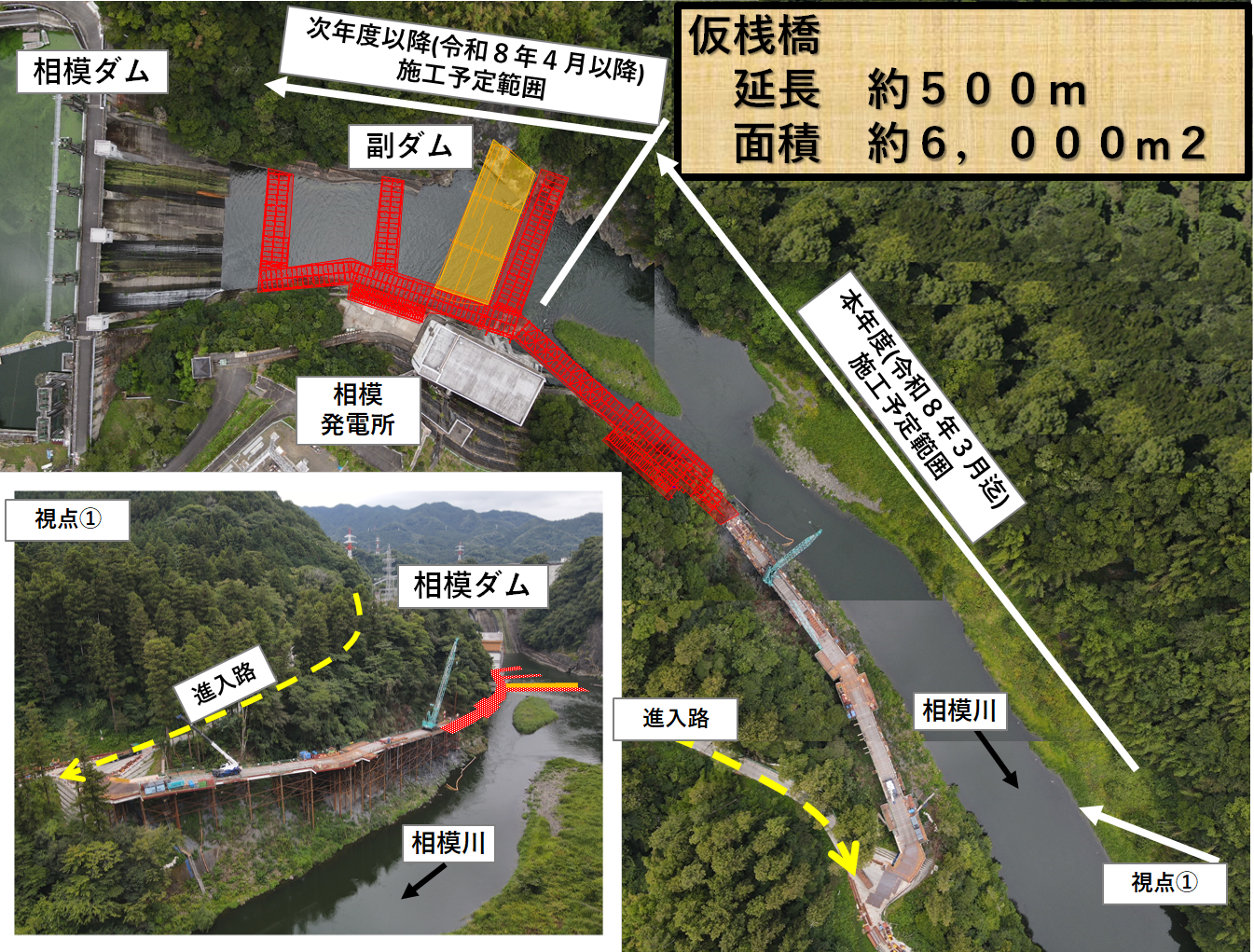

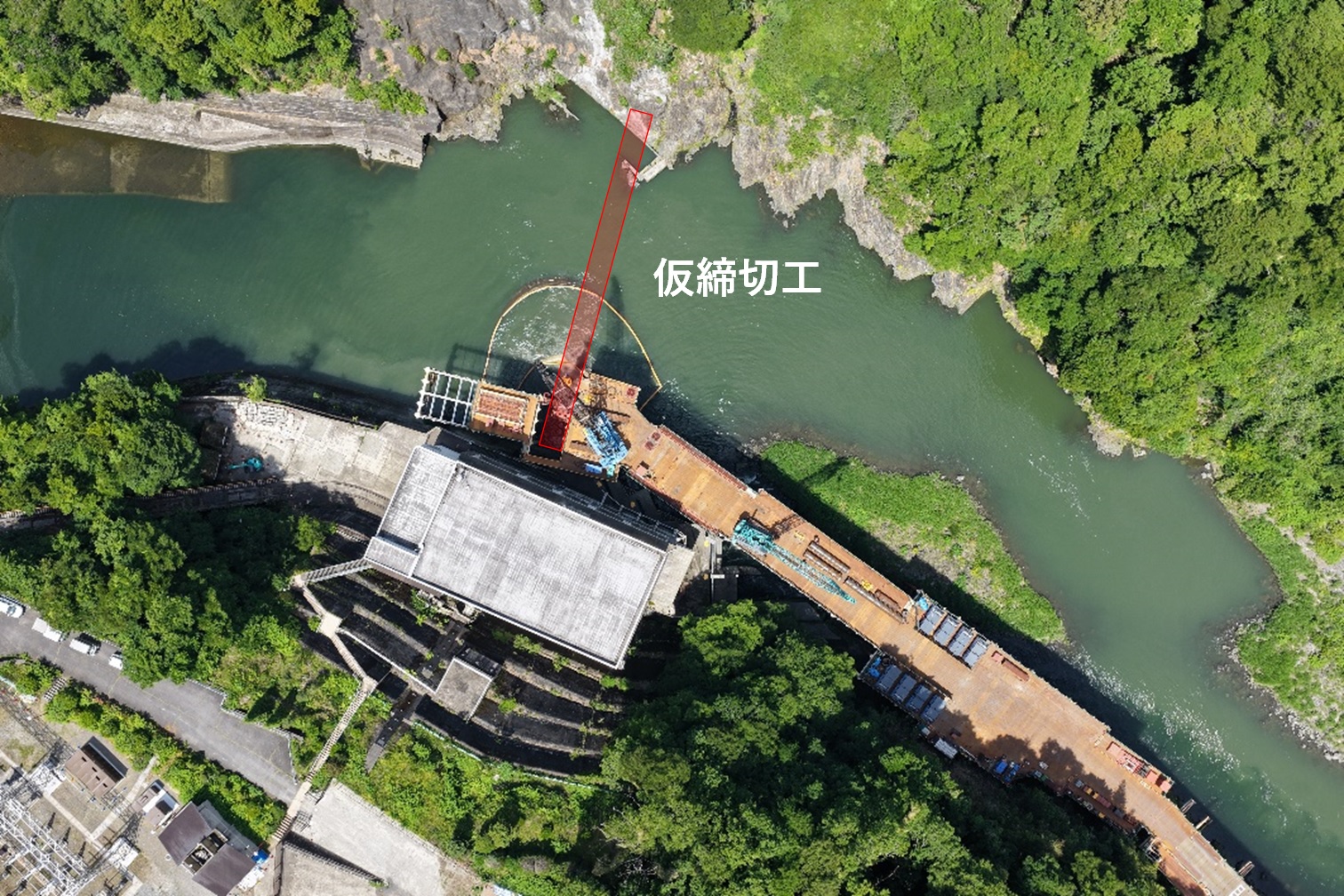

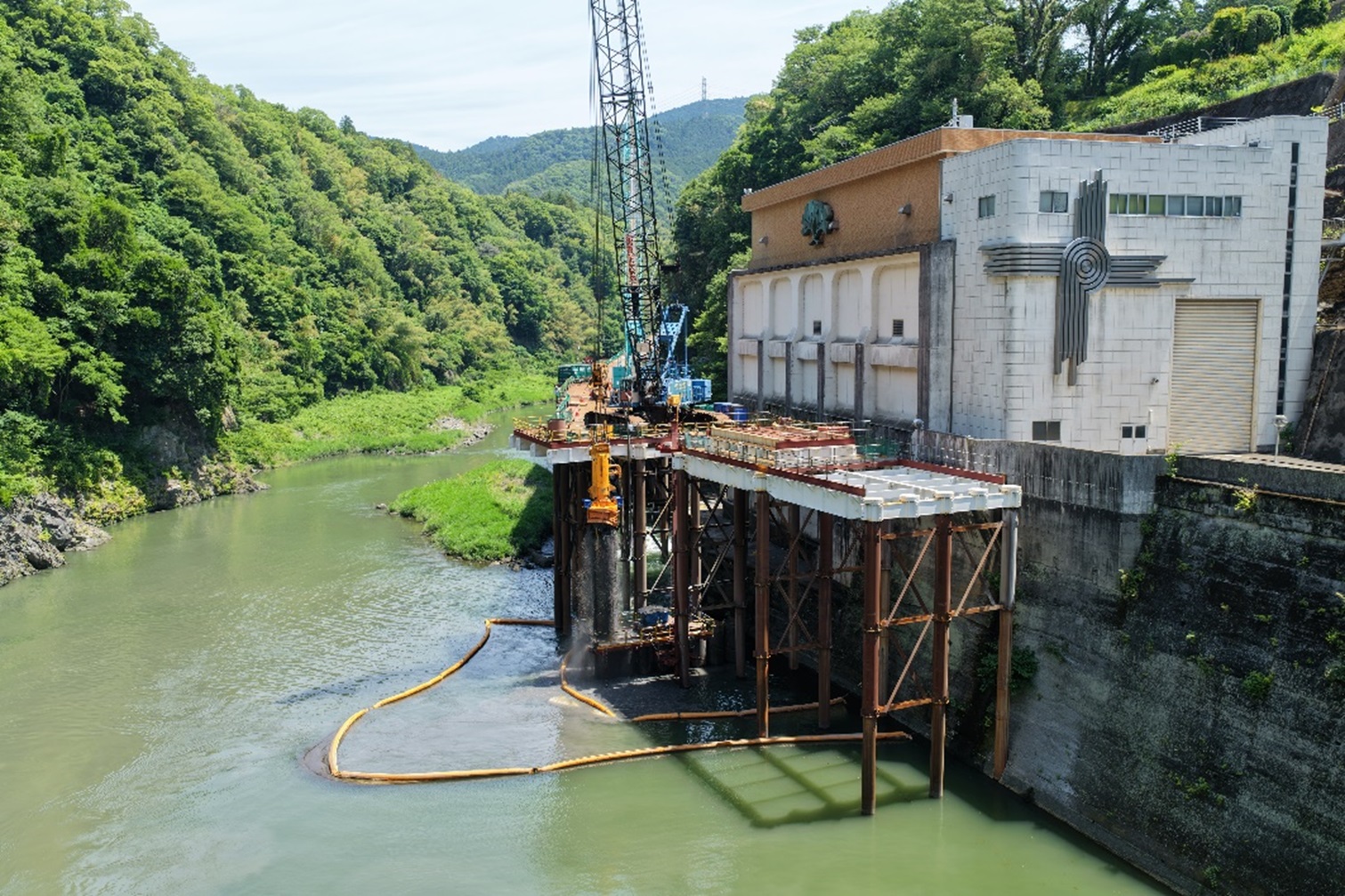

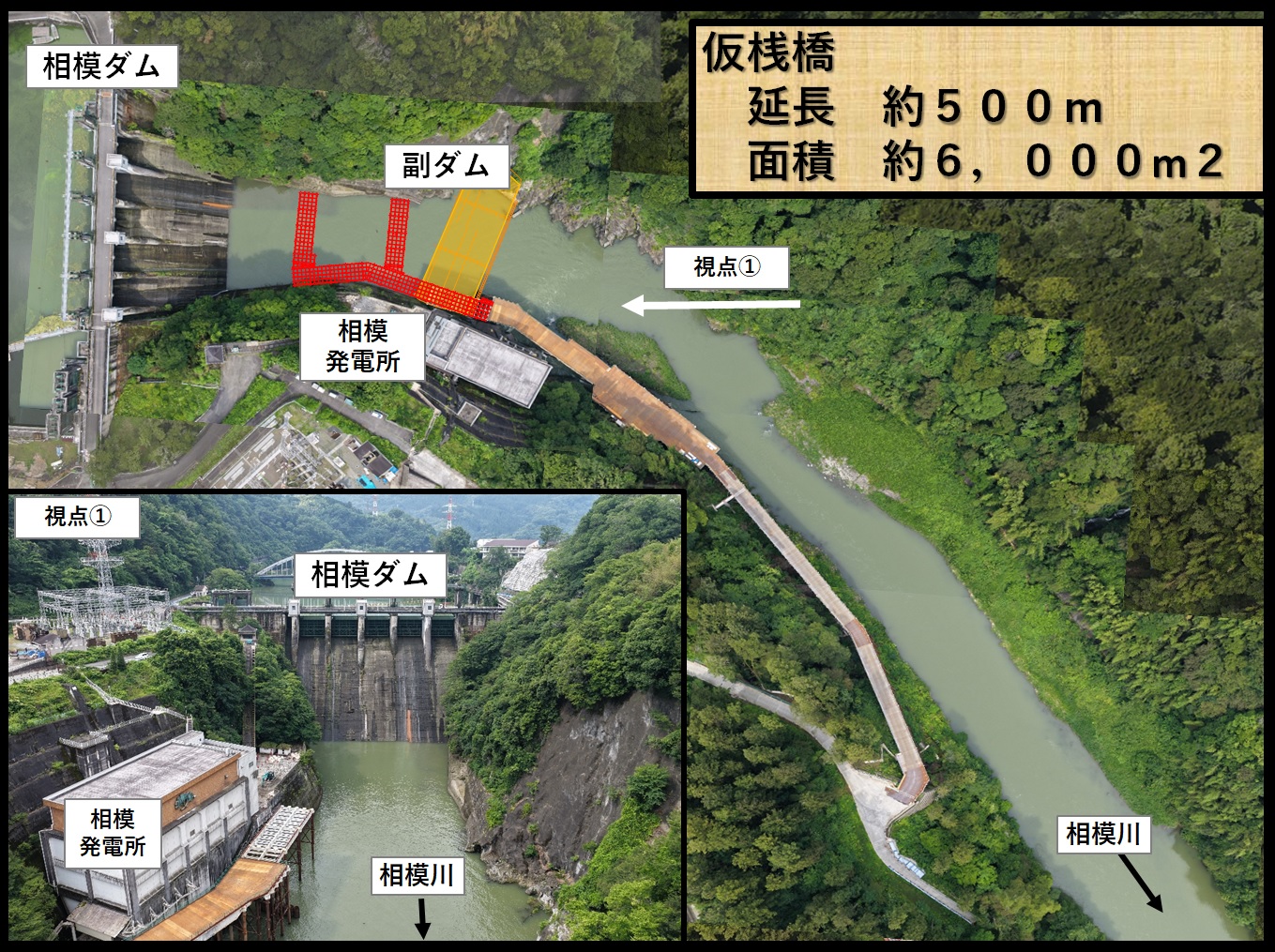

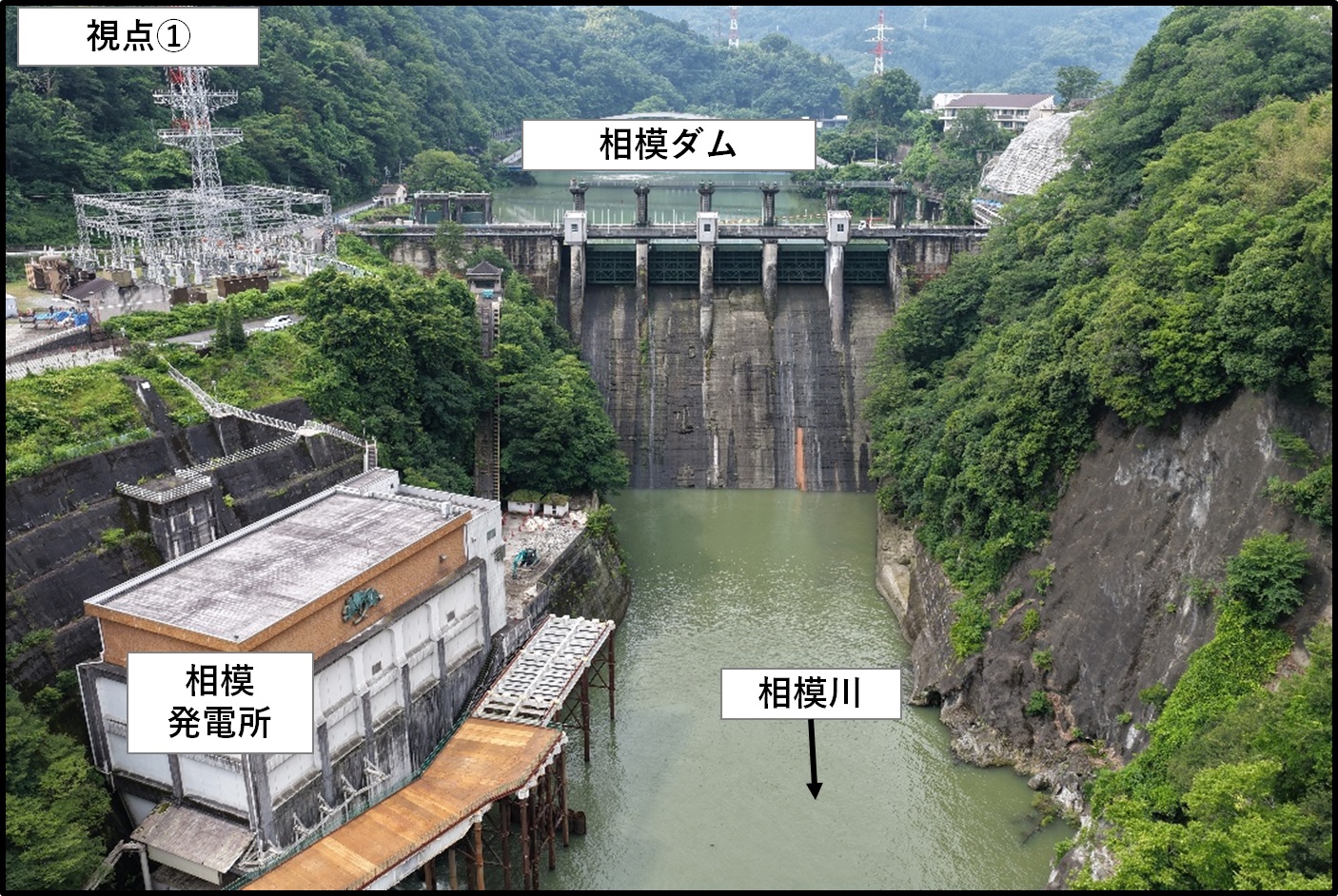

「相模ダムリニューアル工事(第1期)下流施設工事」では、ダム下流に設置した進入路から河道内に仮桟橋の設置を始め、徐々に上流の相模ダムに向かって仮桟橋を伸ばし、河道内から施工場所にアクセスする計画としています。

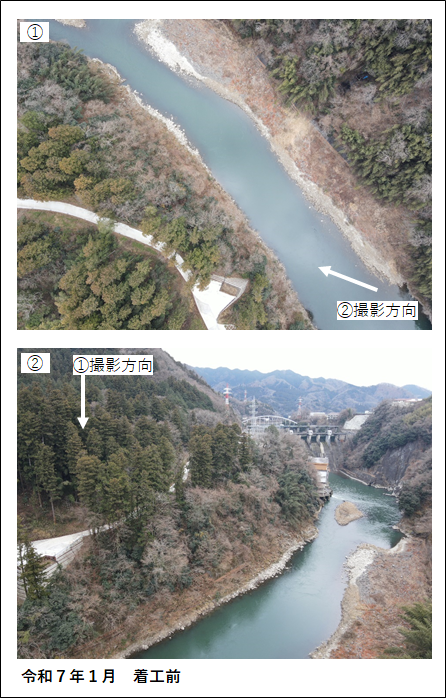

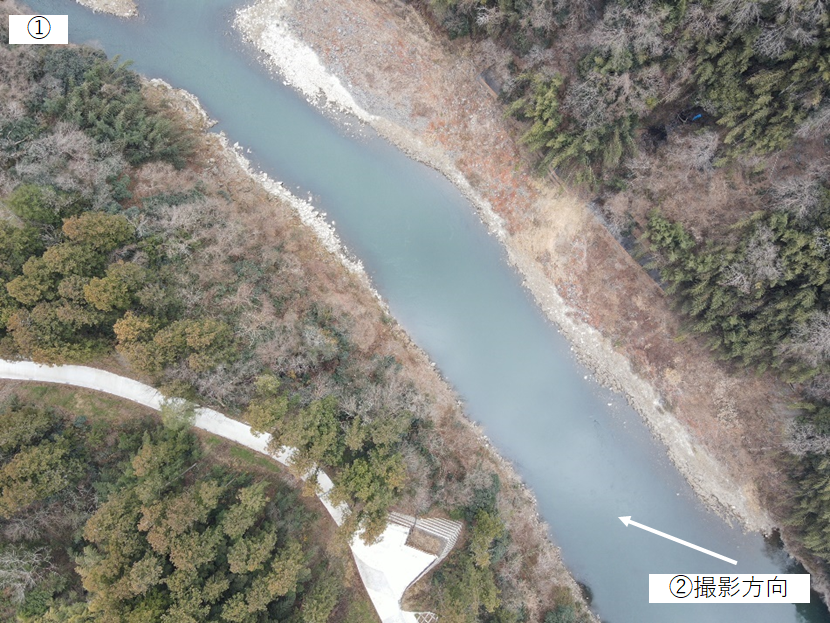

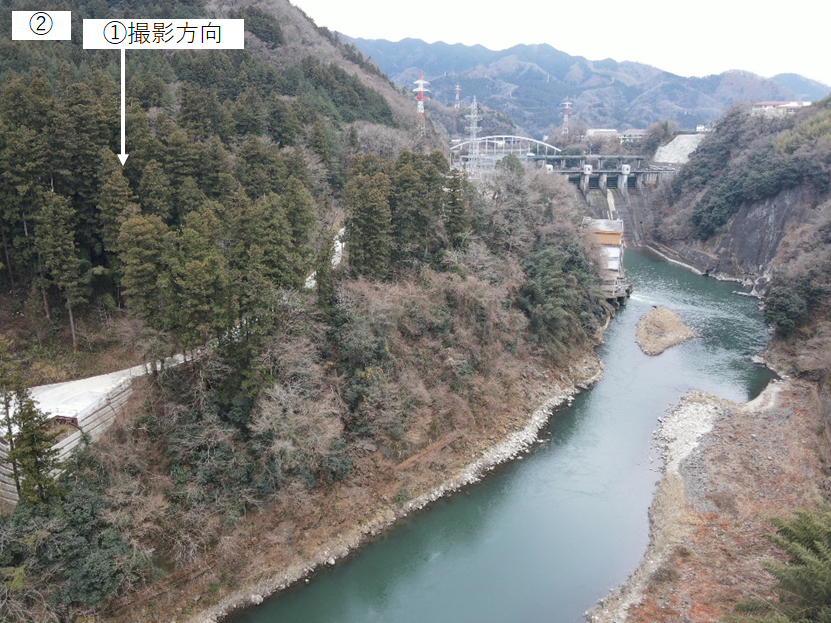

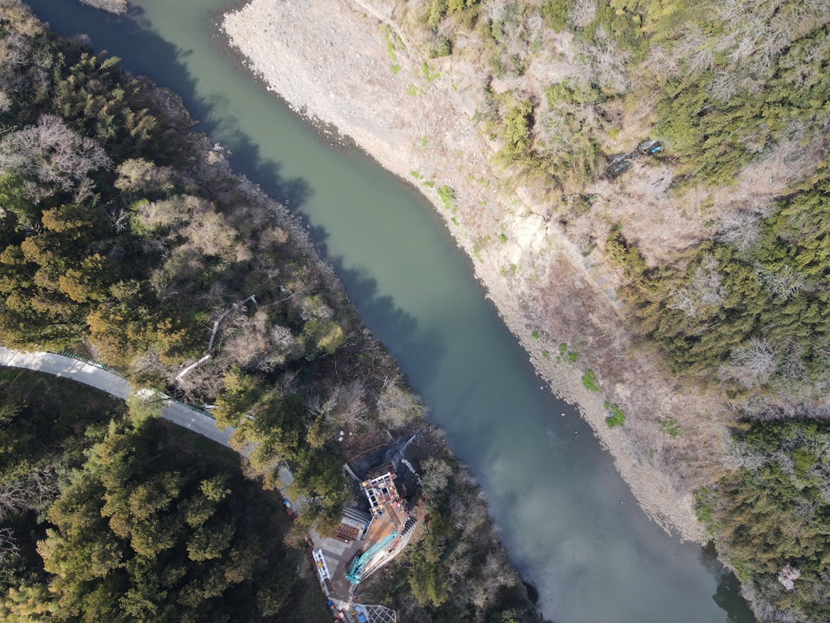

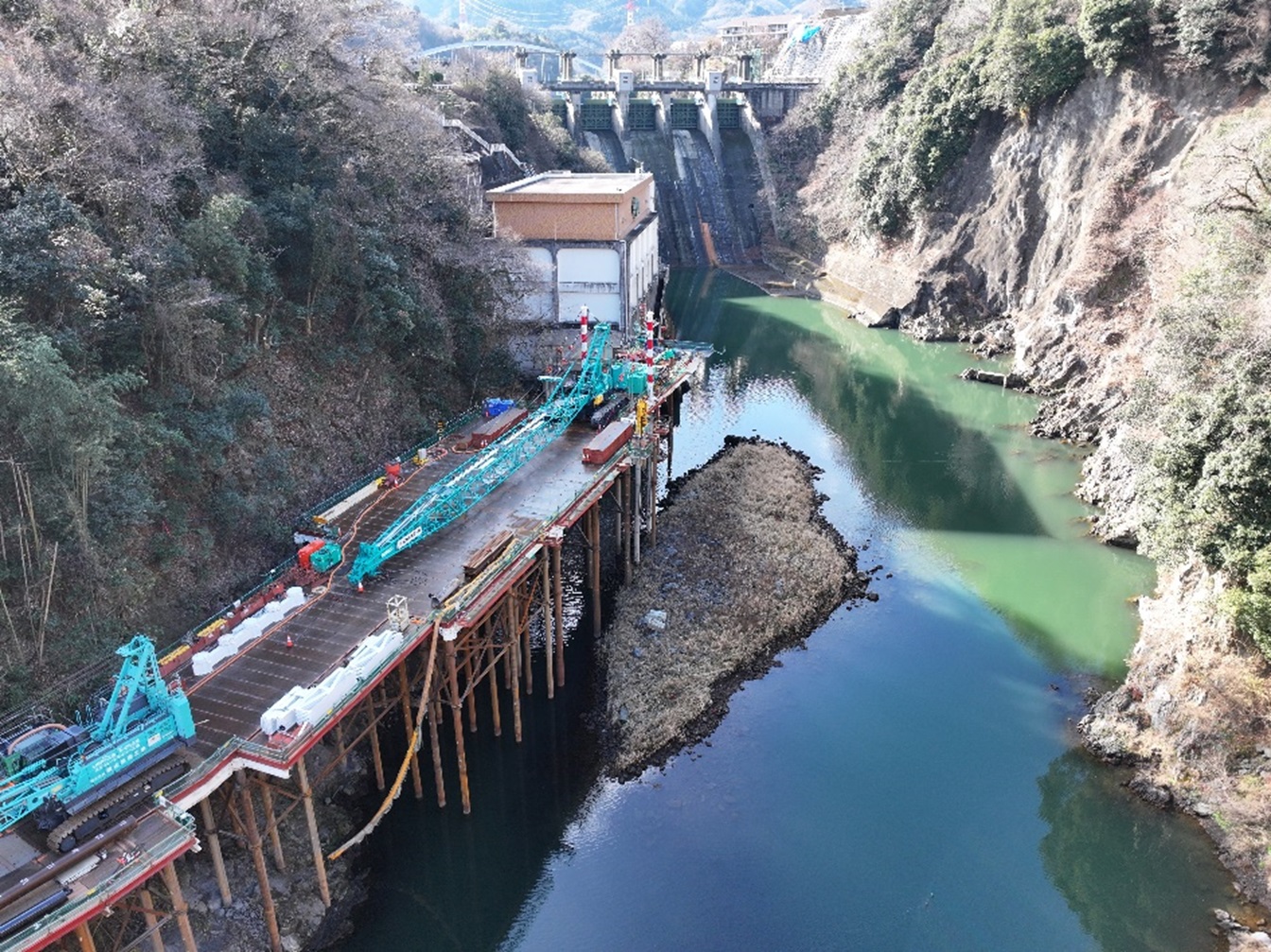

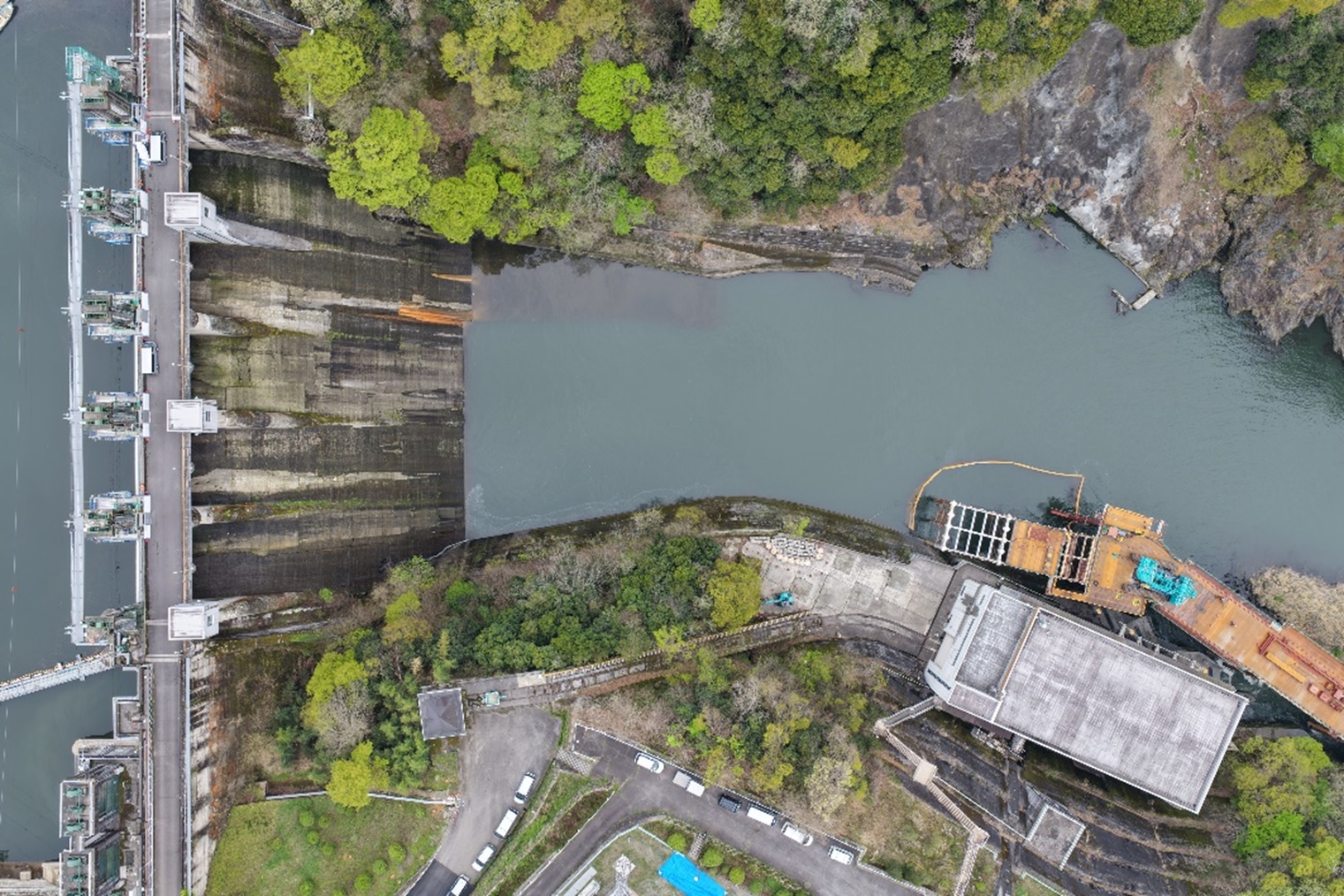

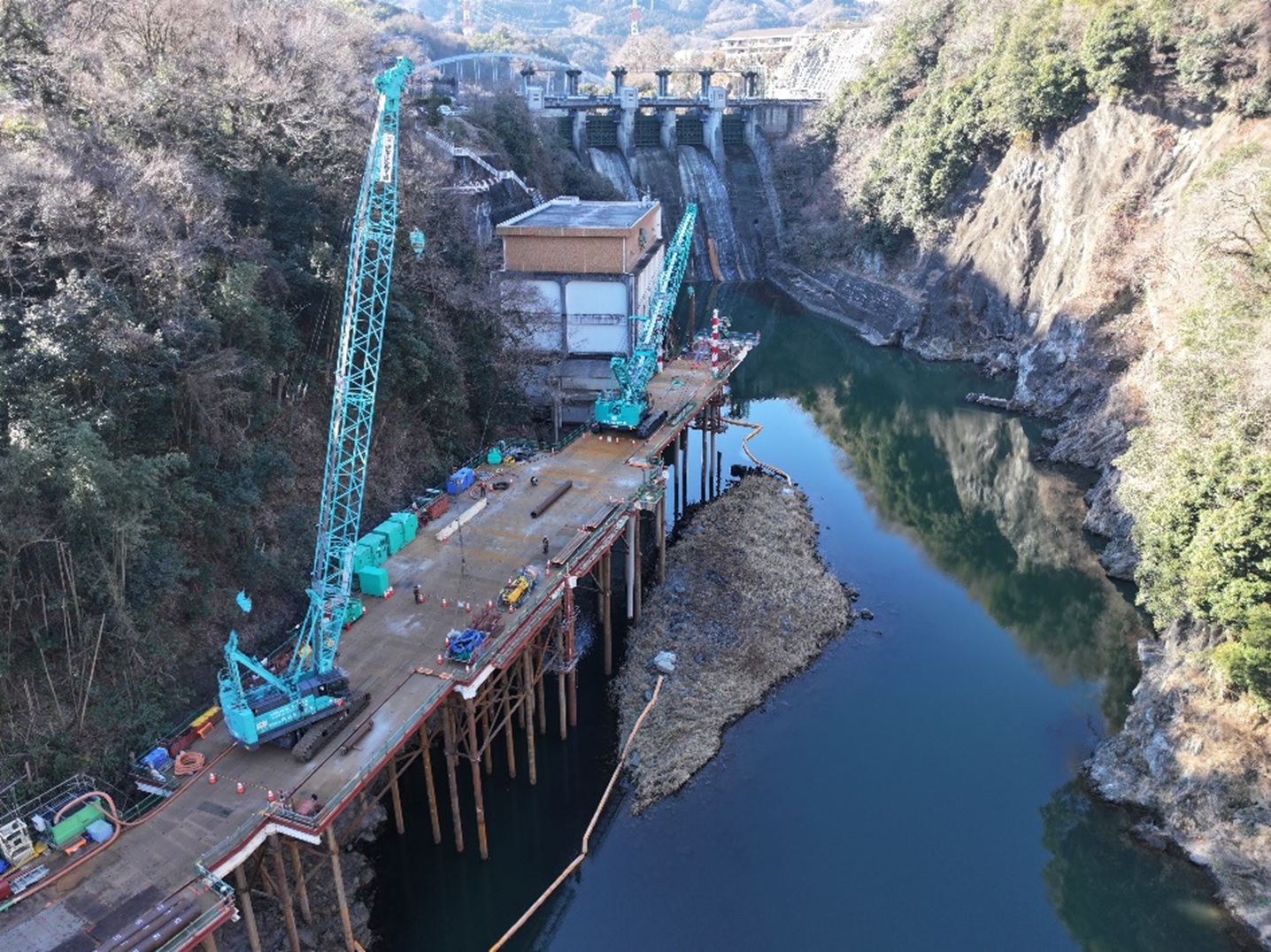

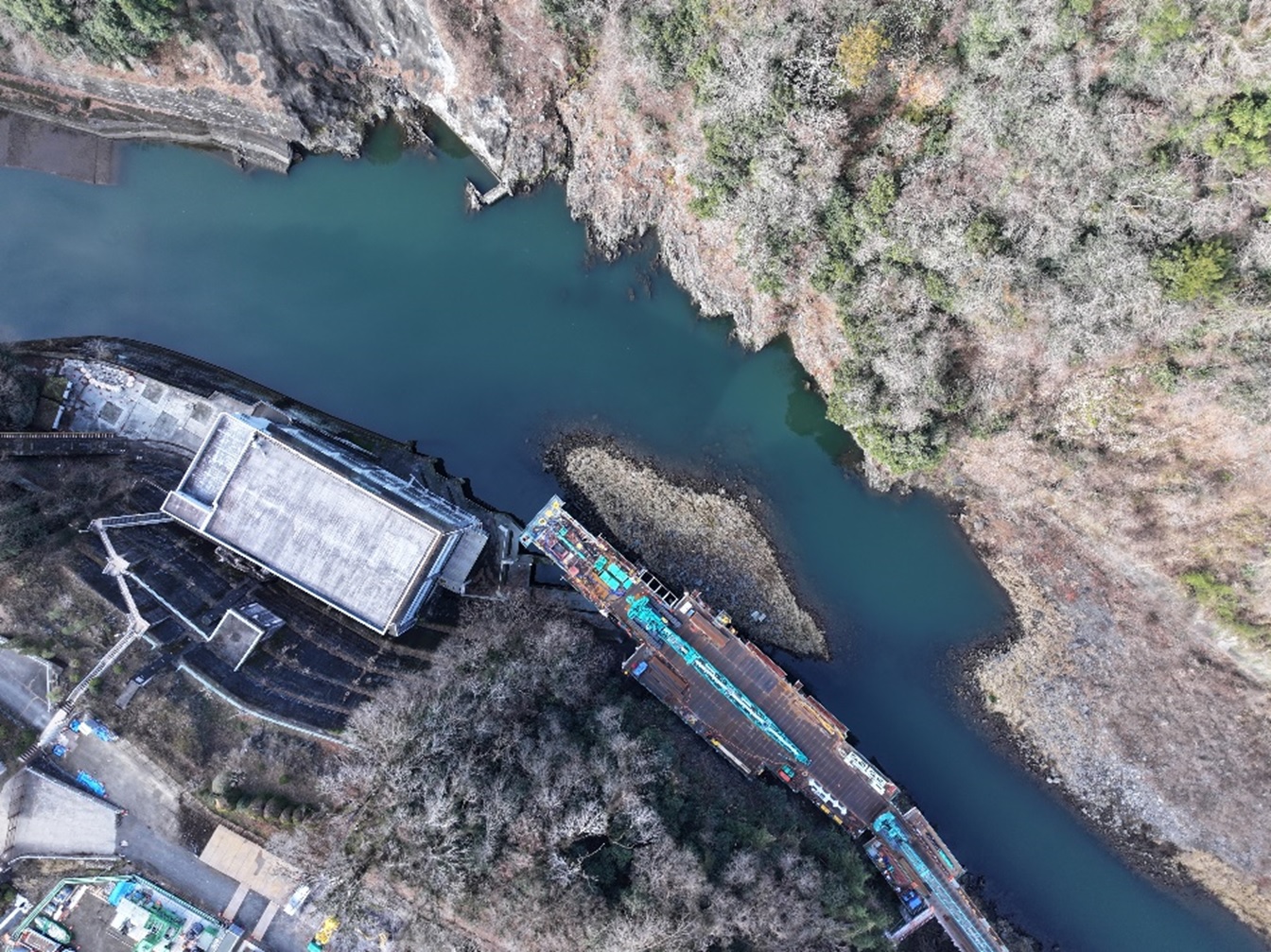

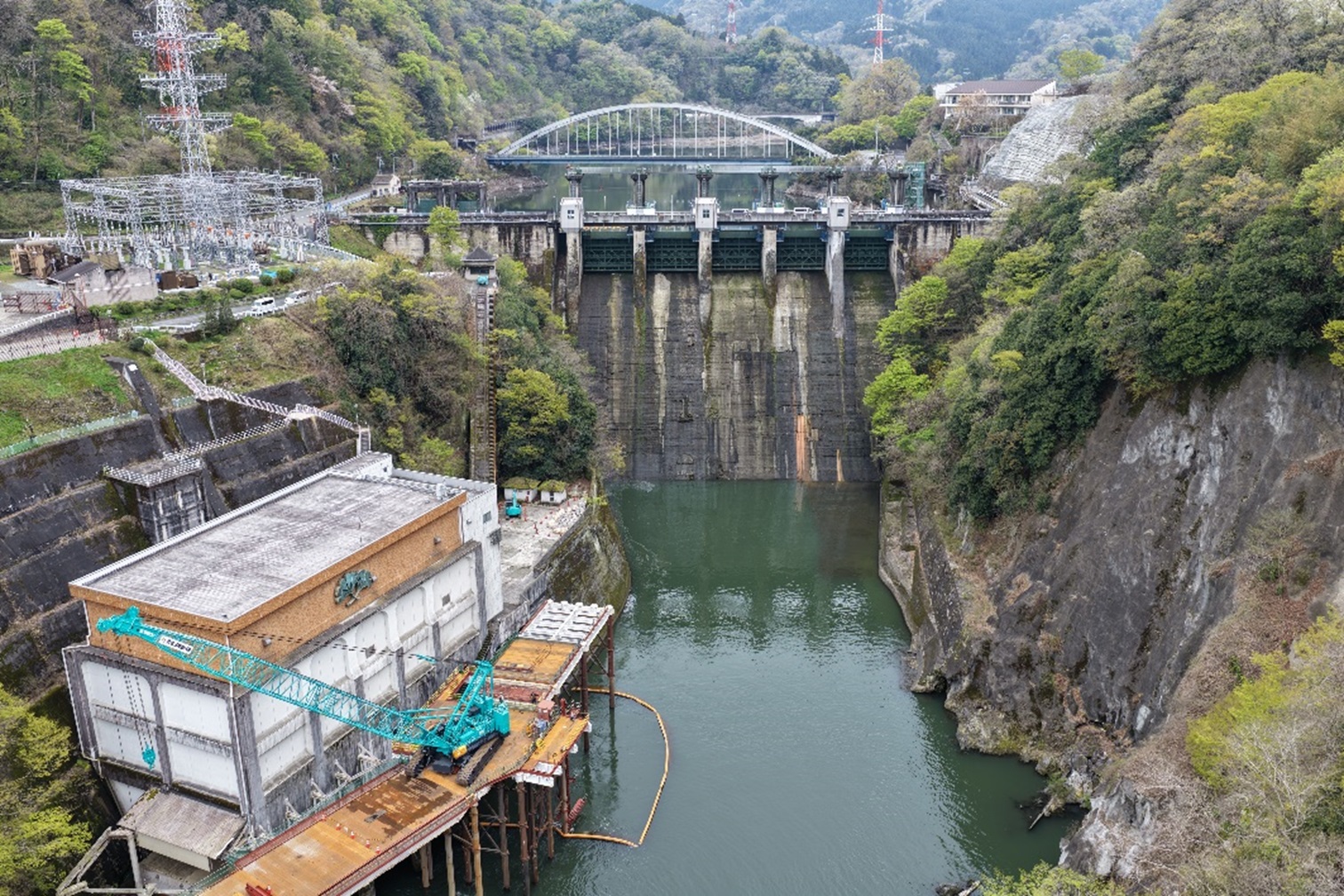

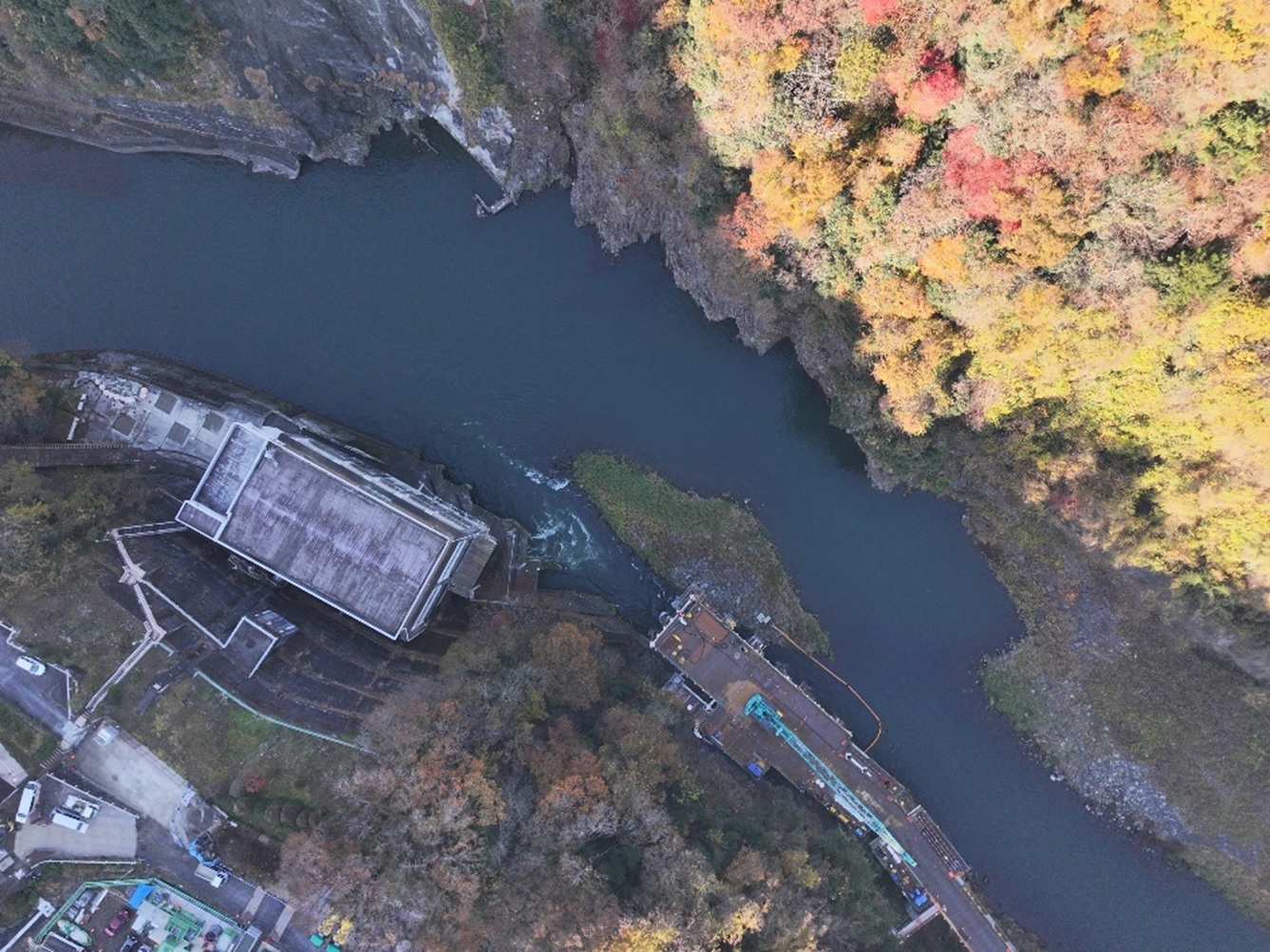

令和7年1月 着工前 |

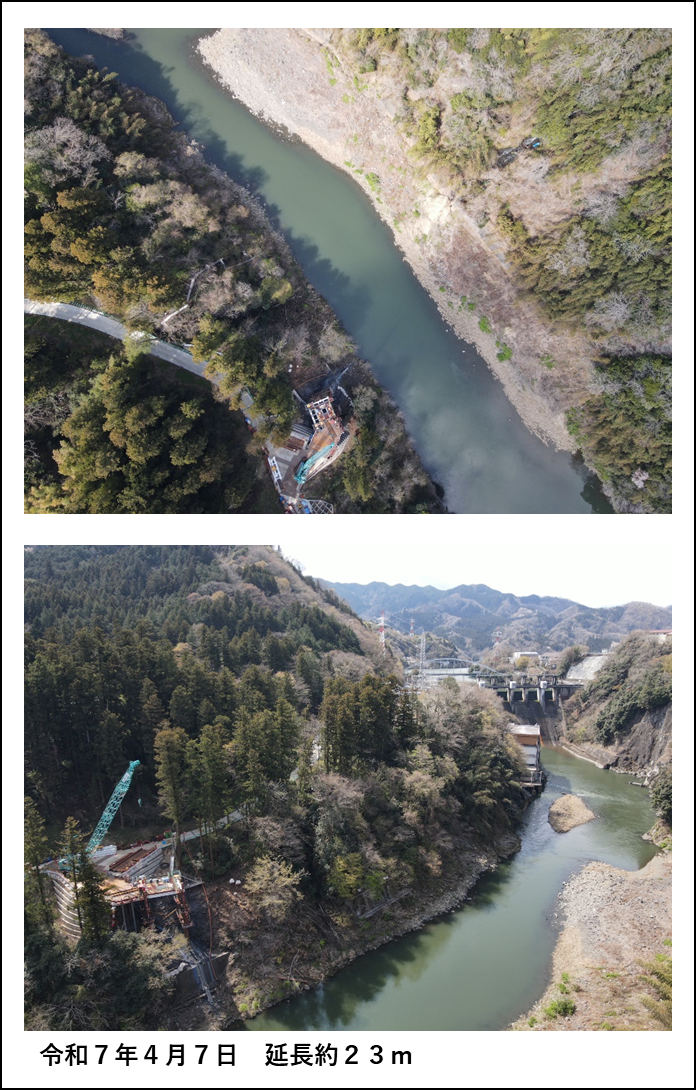

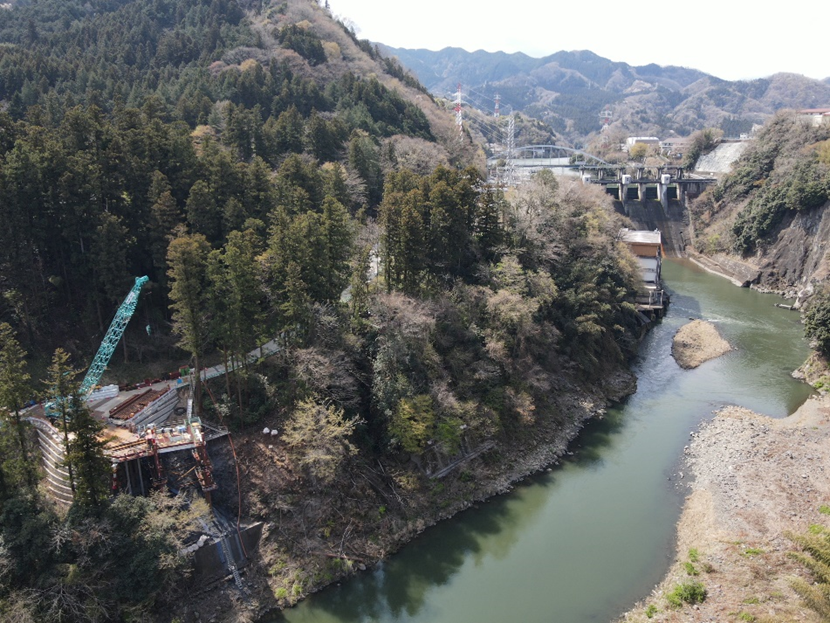

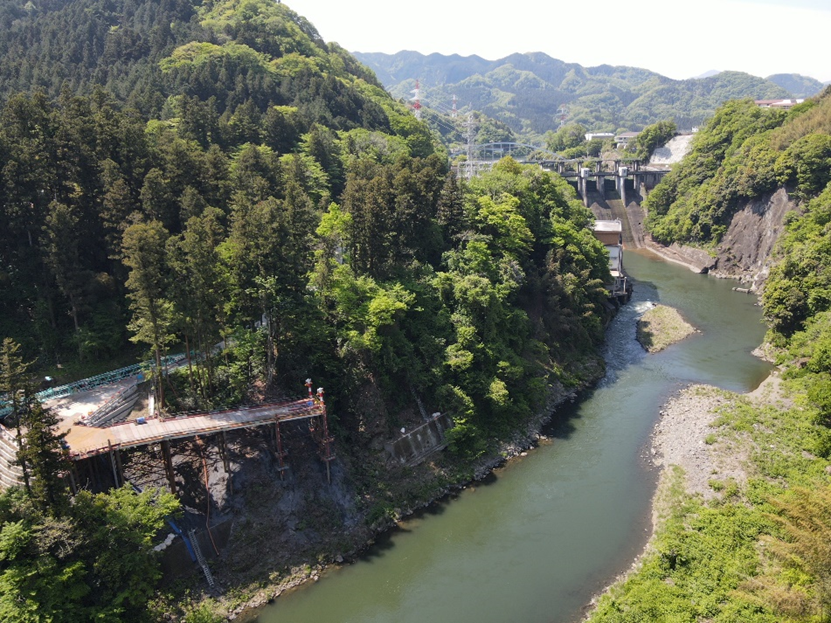

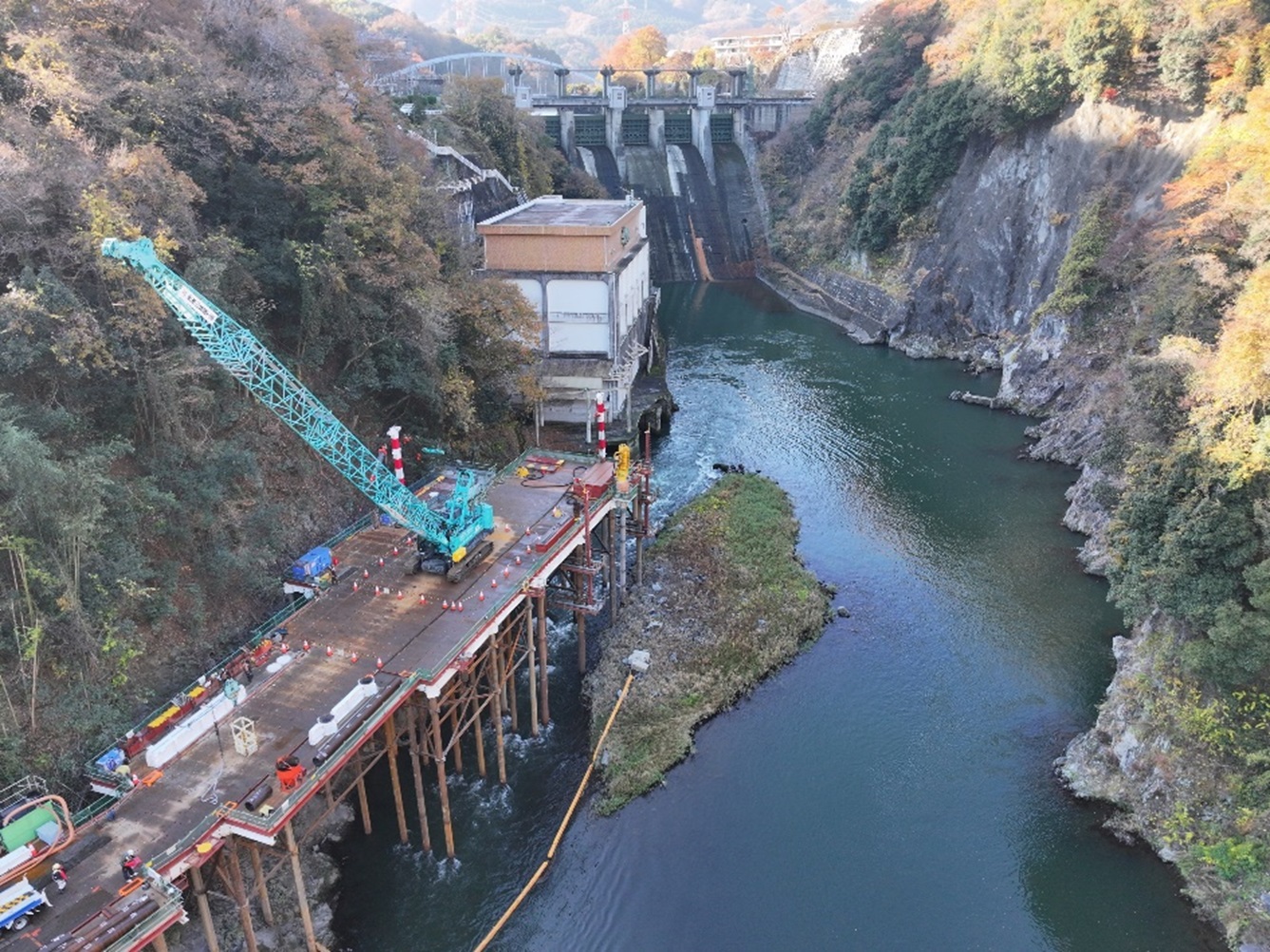

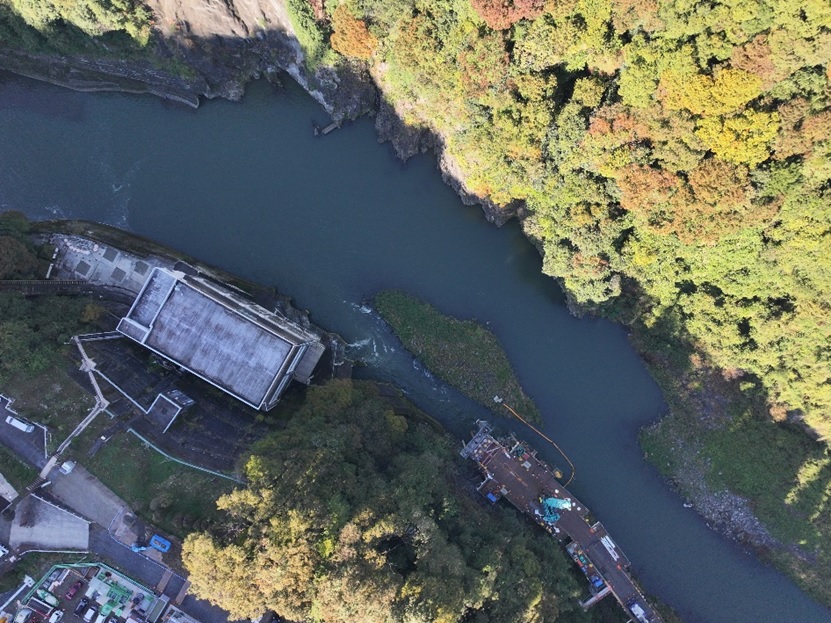

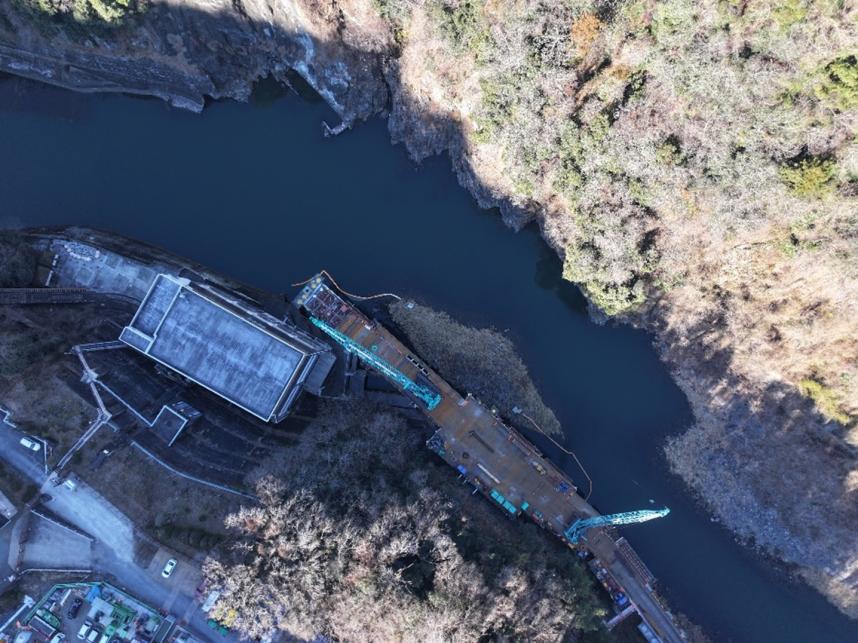

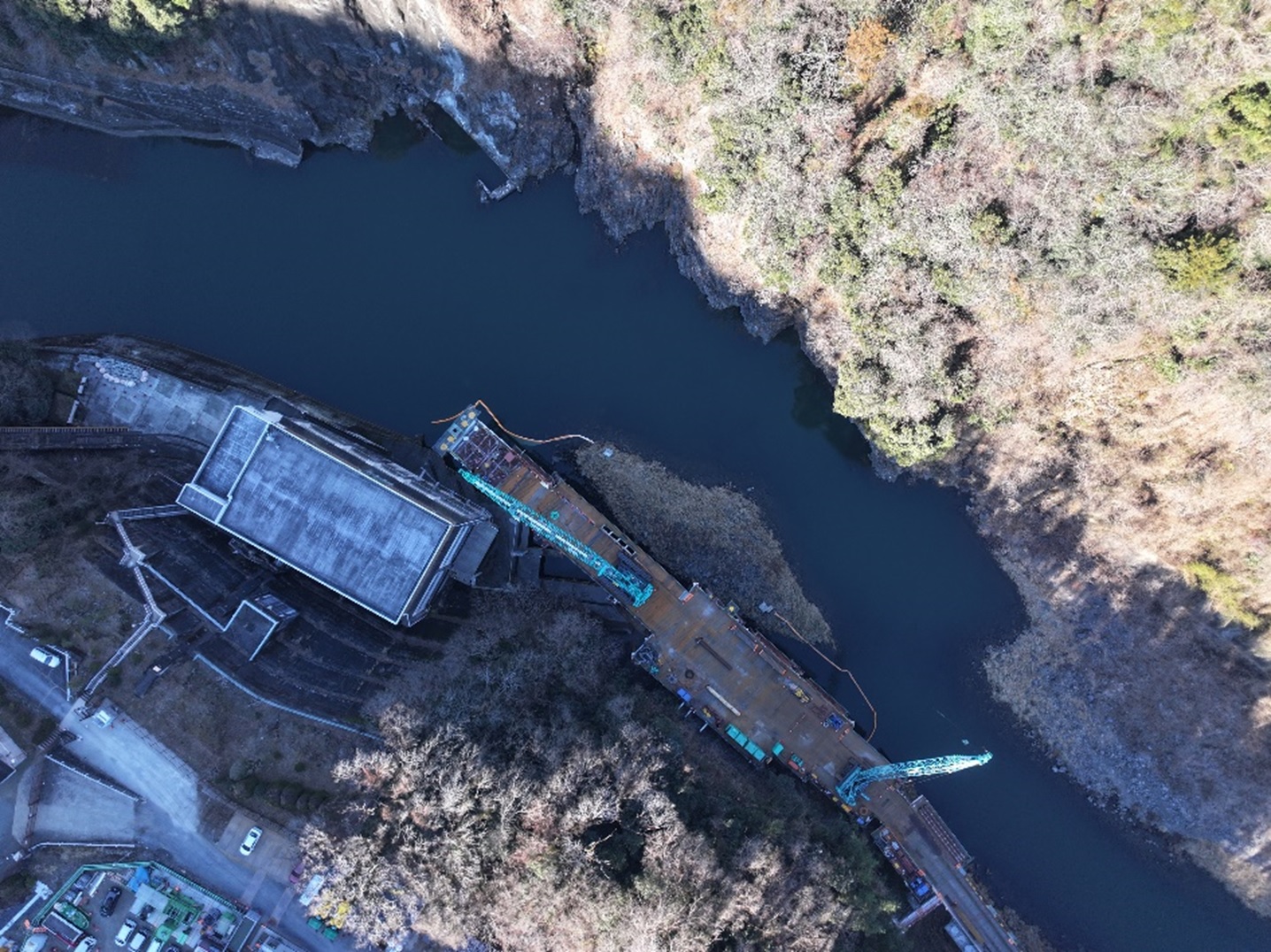

令和7年4月7日 延長約23m |

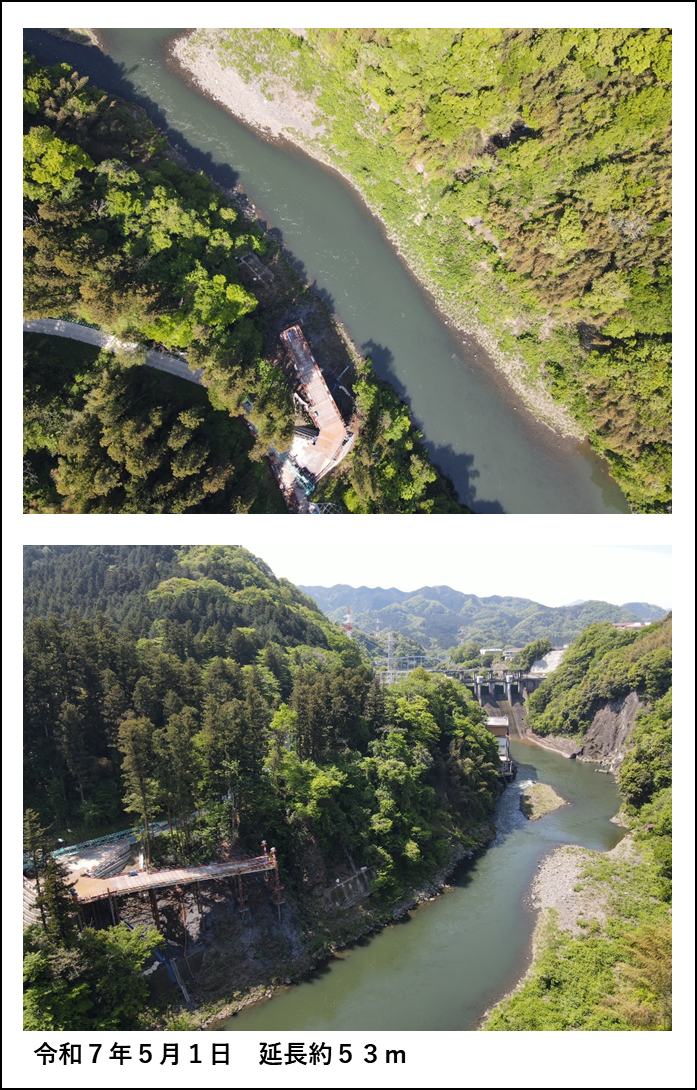

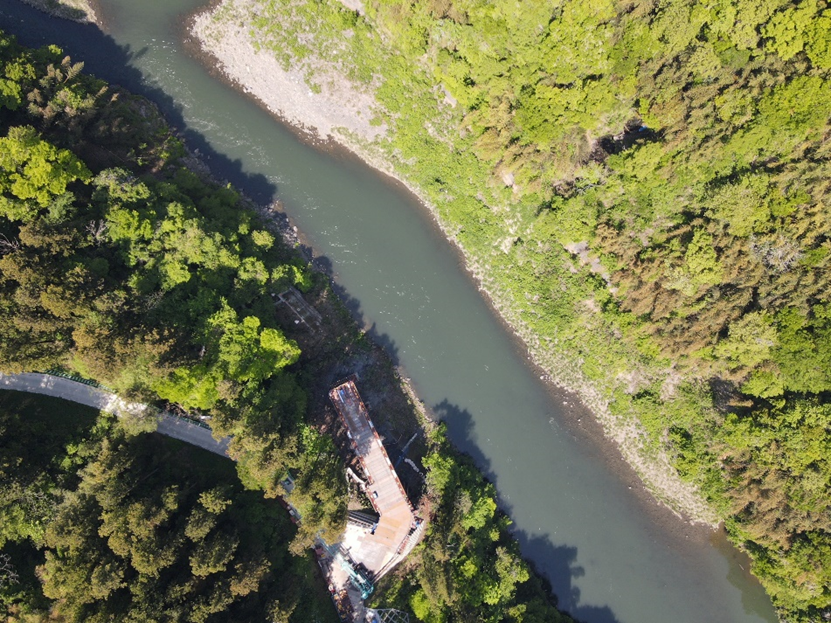

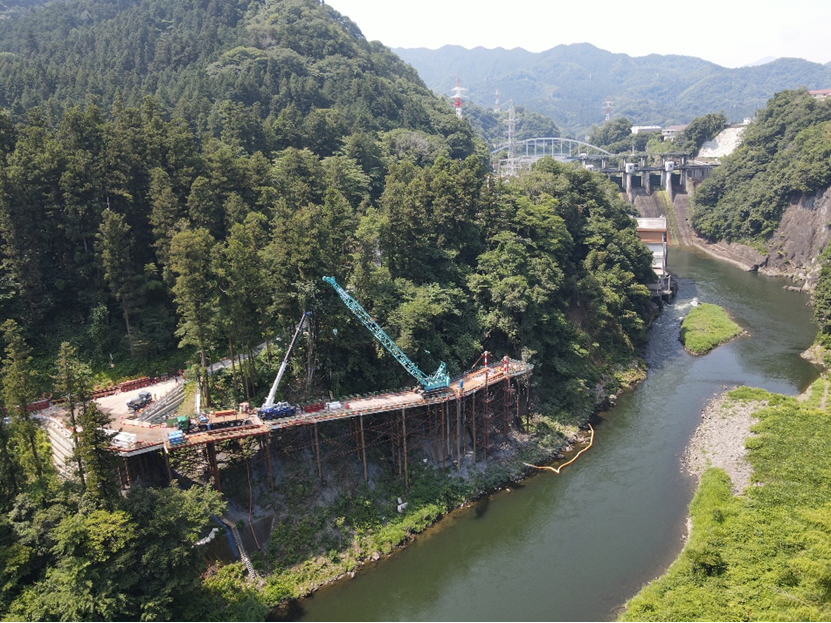

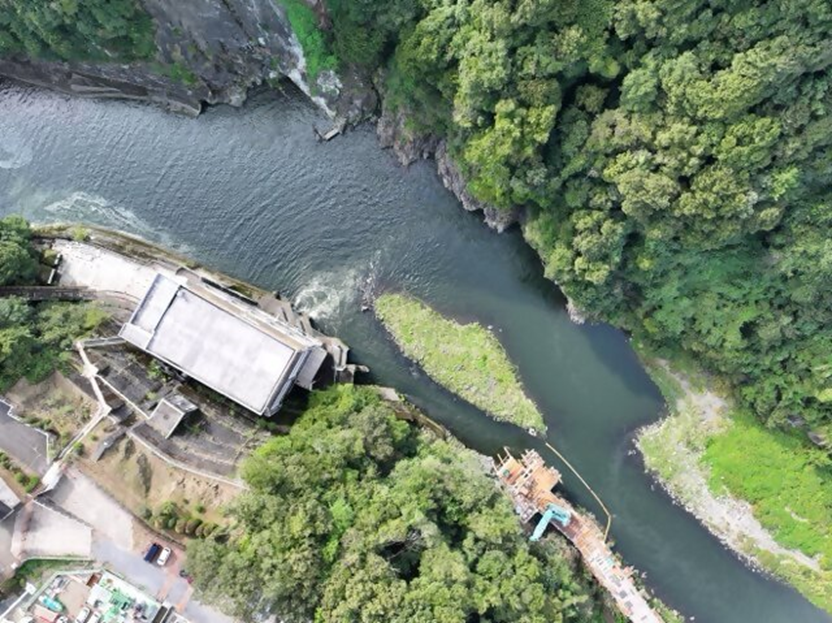

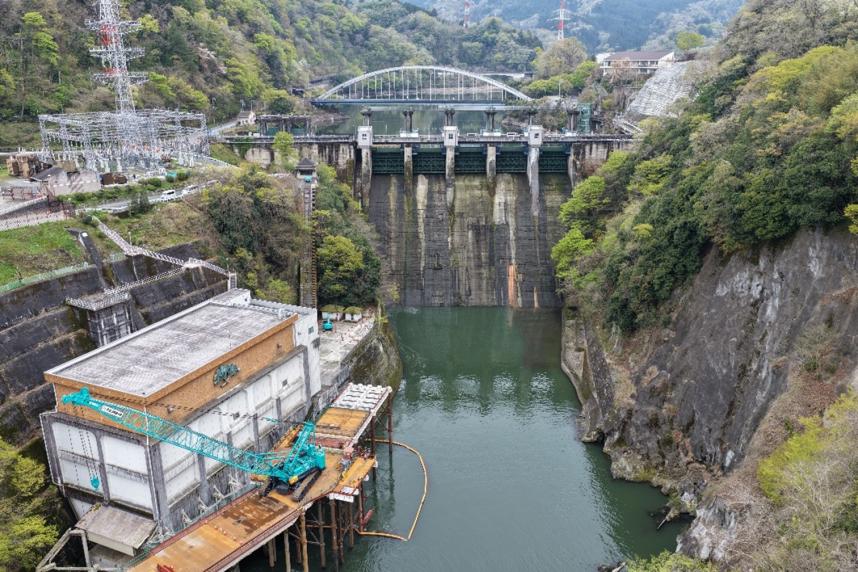

令和7年5月1日 延長約53m |

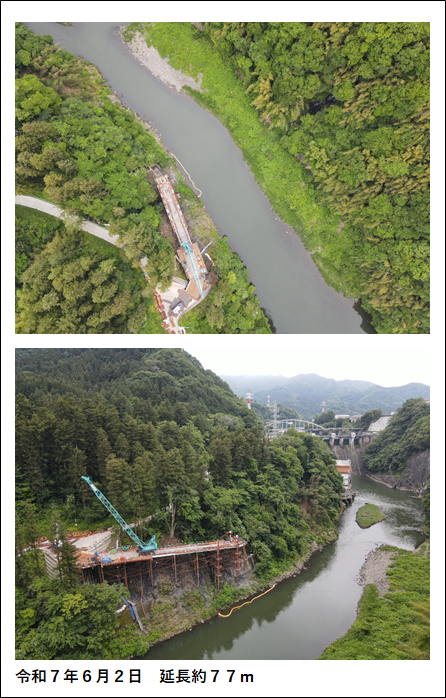

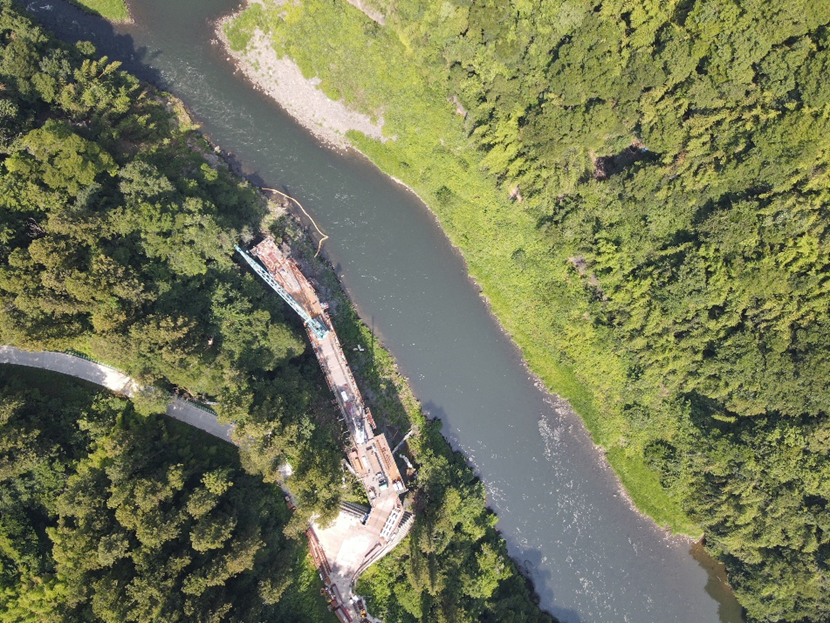

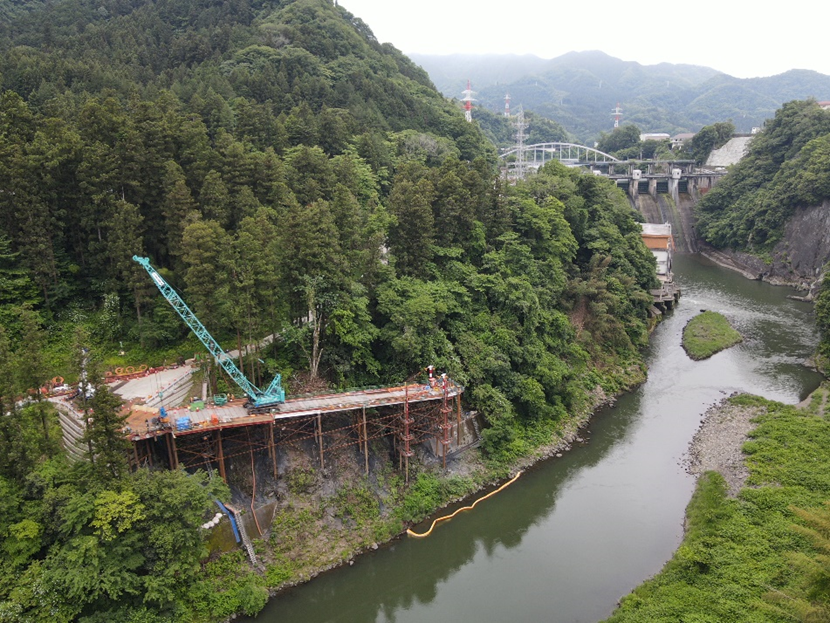

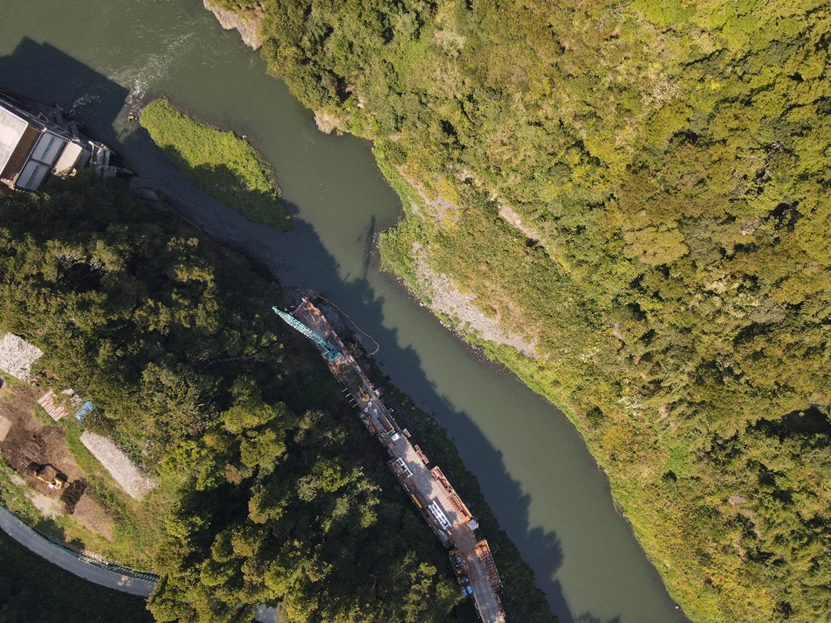

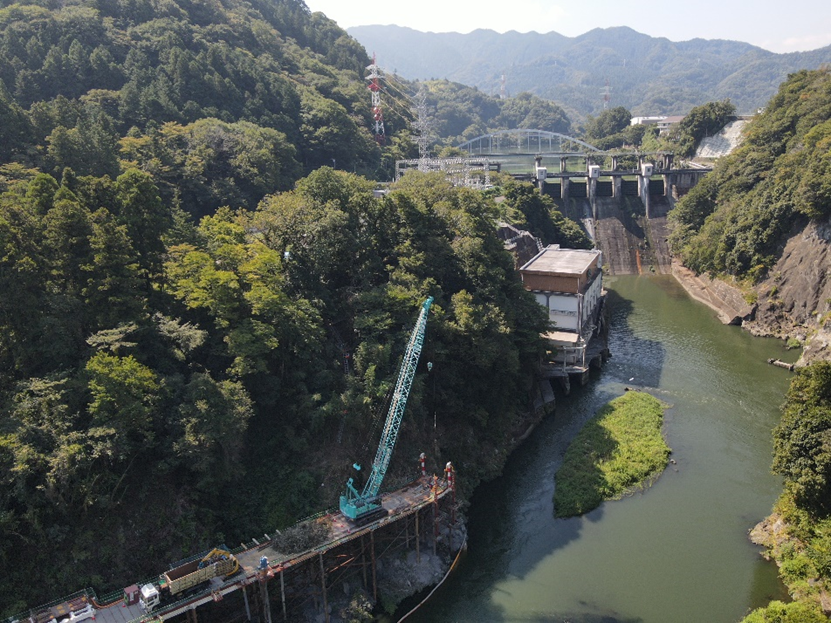

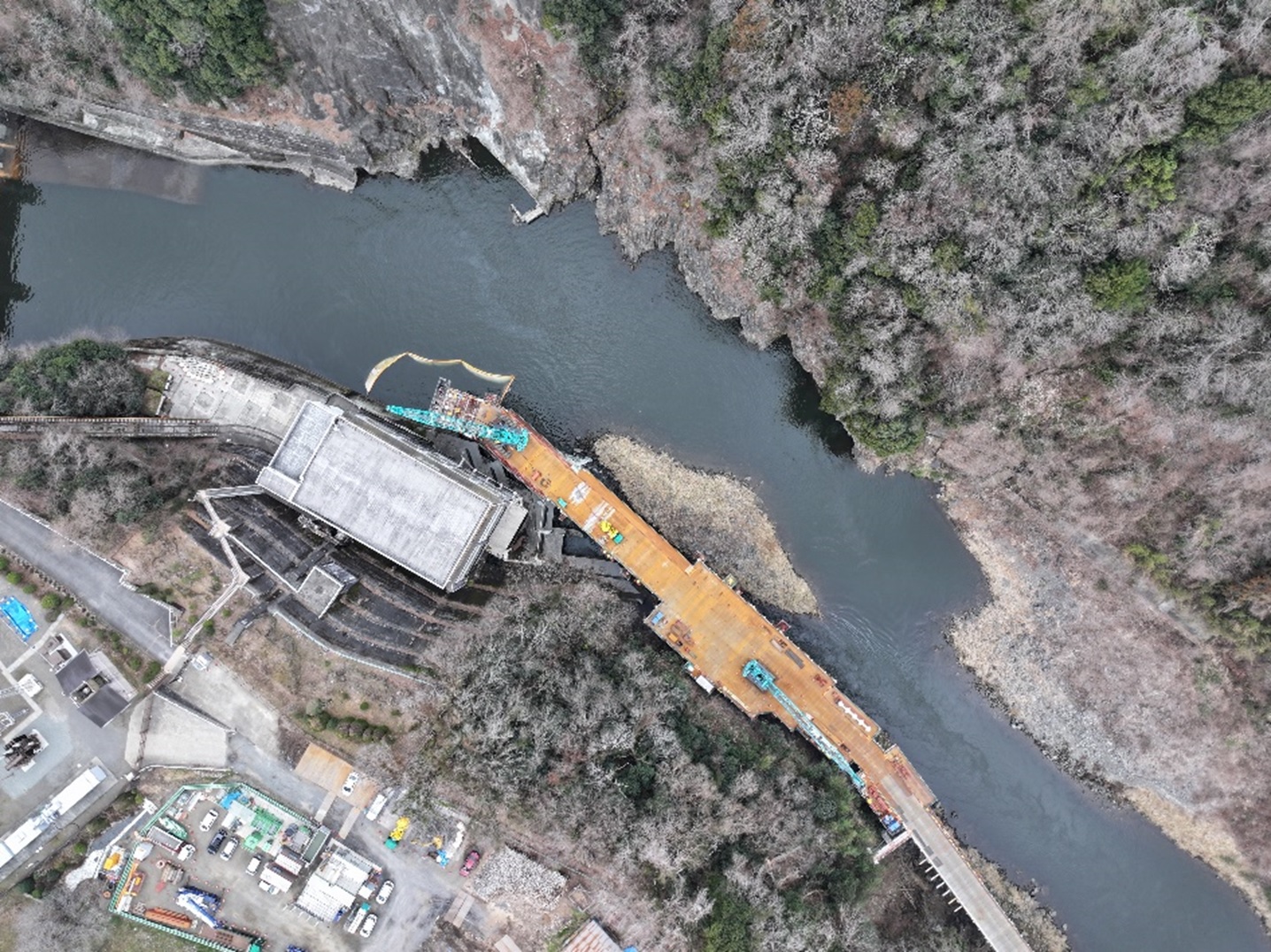

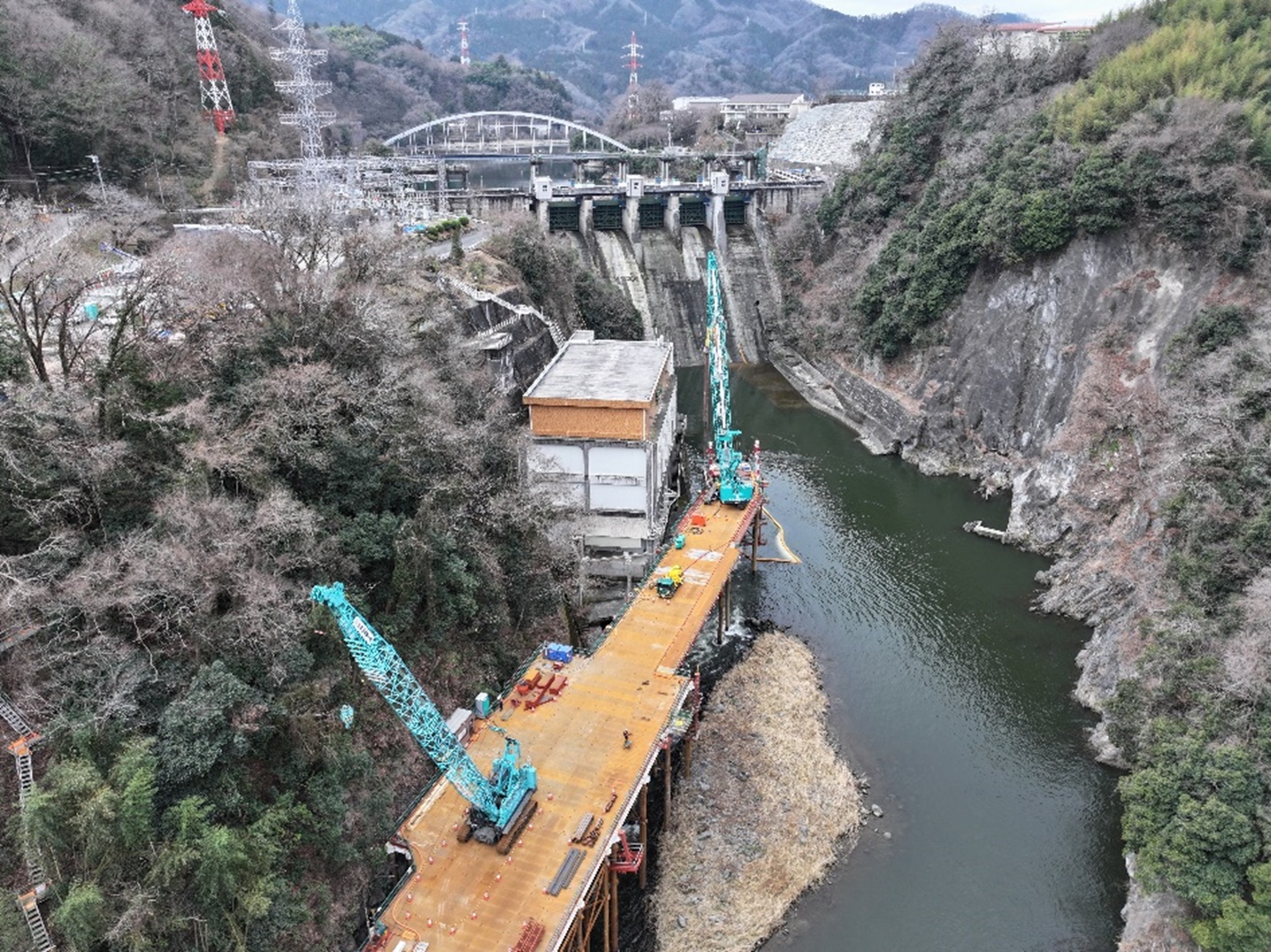

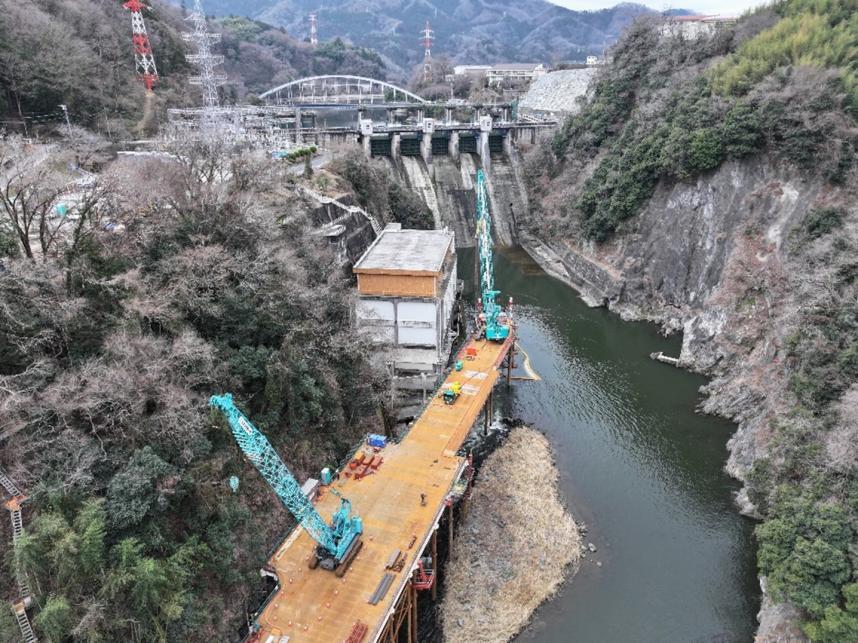

令和7年6月2日 延長77m |

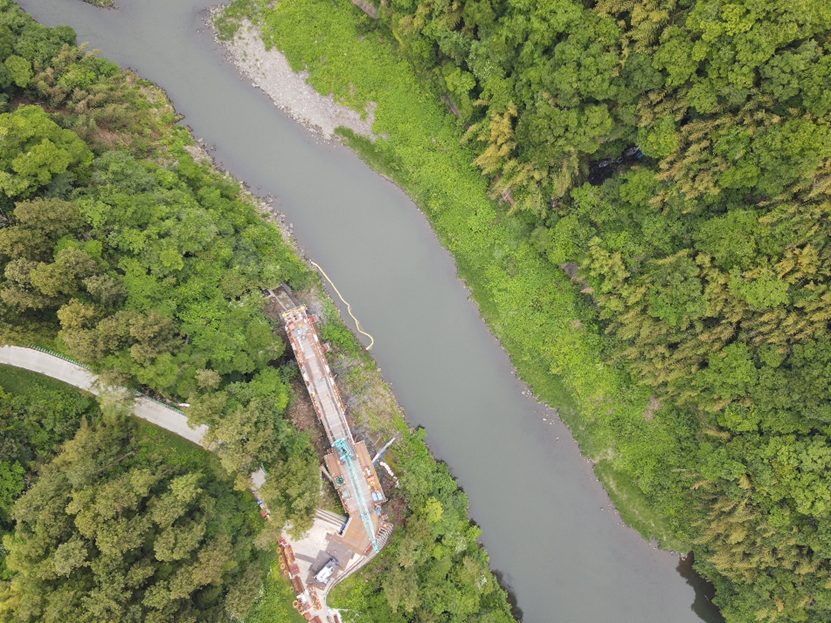

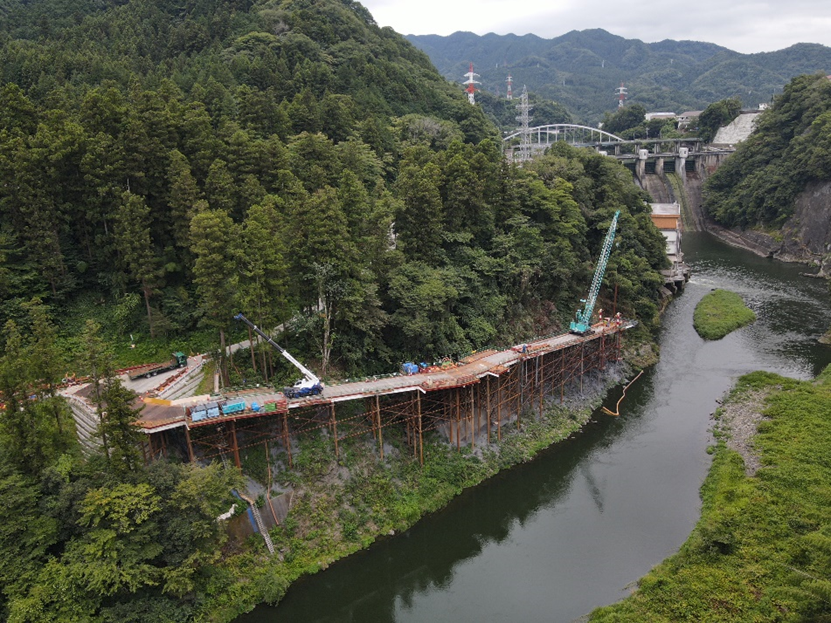

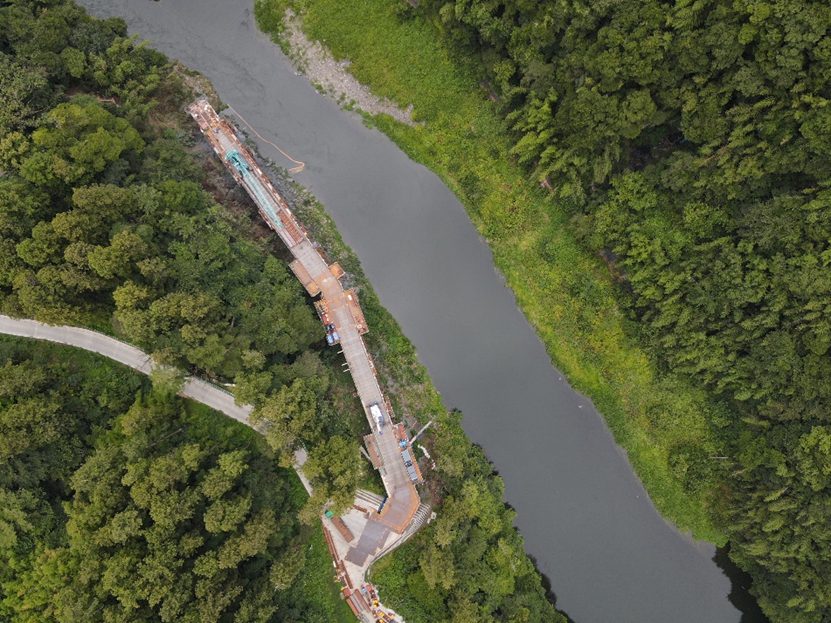

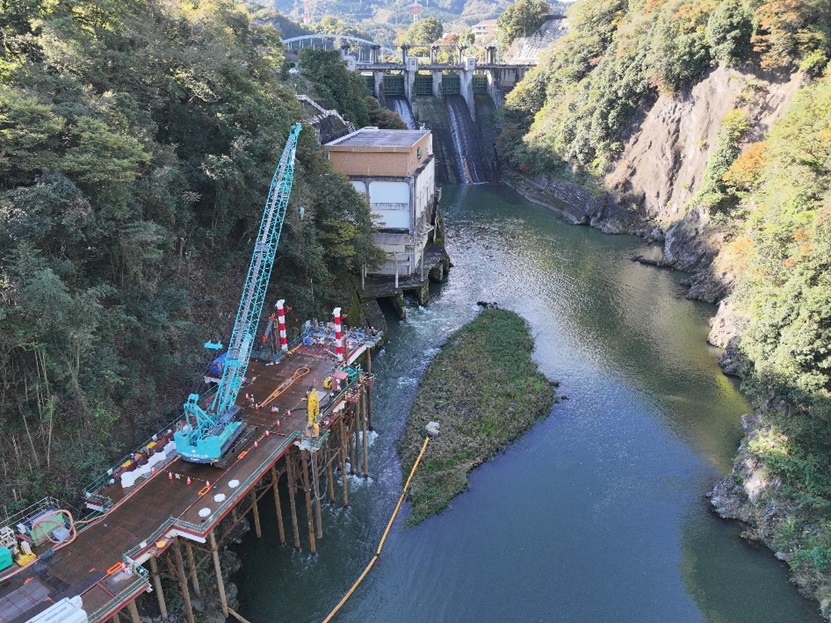

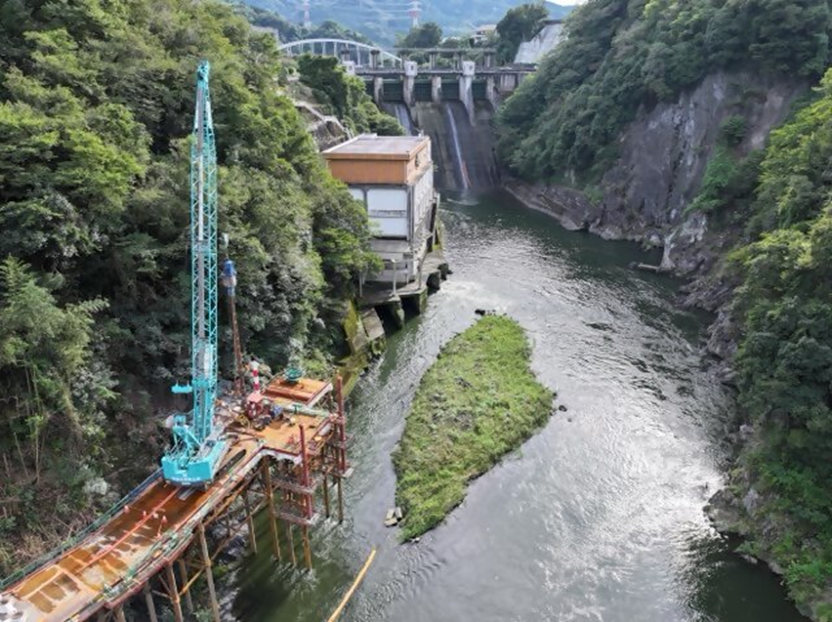

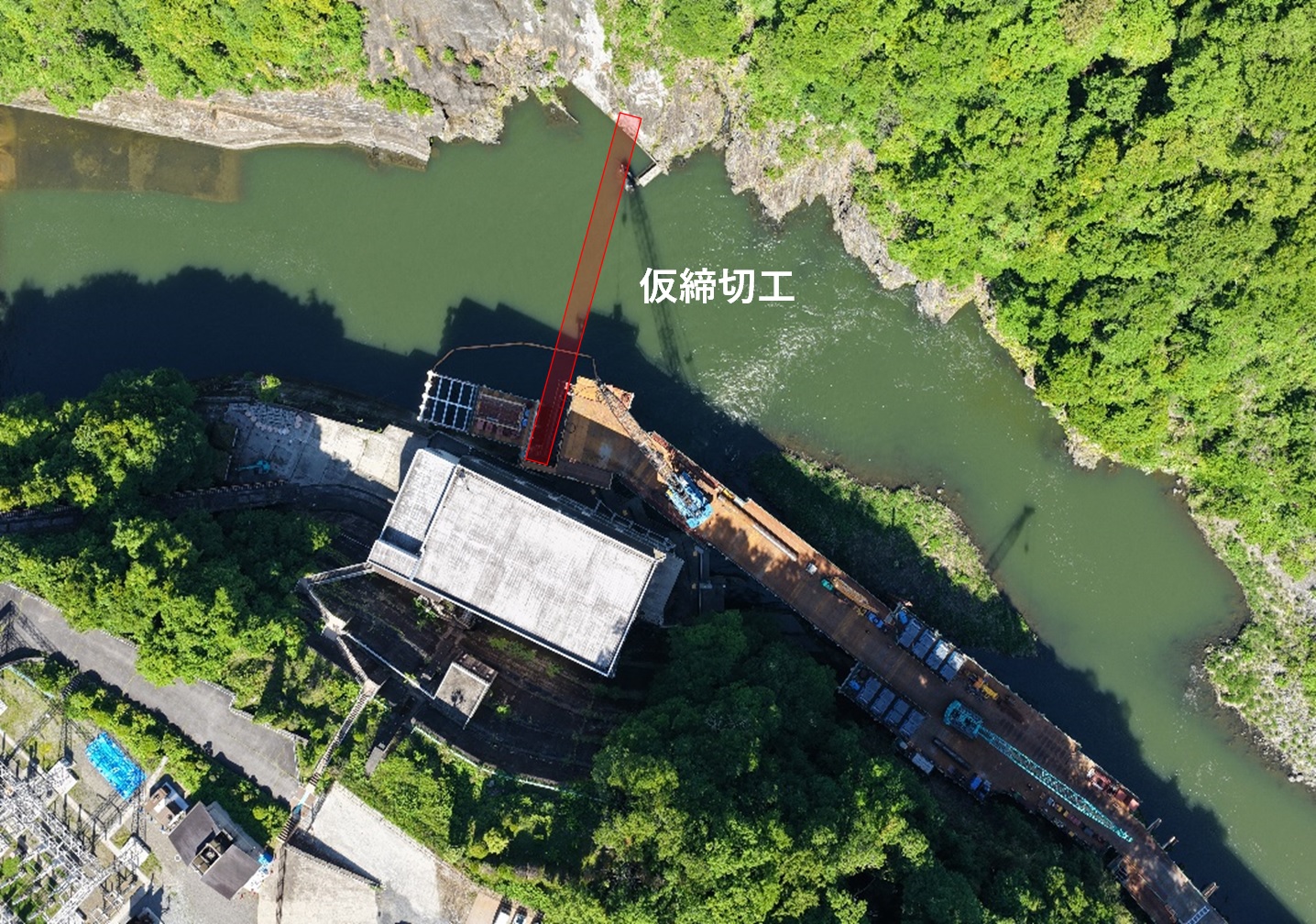

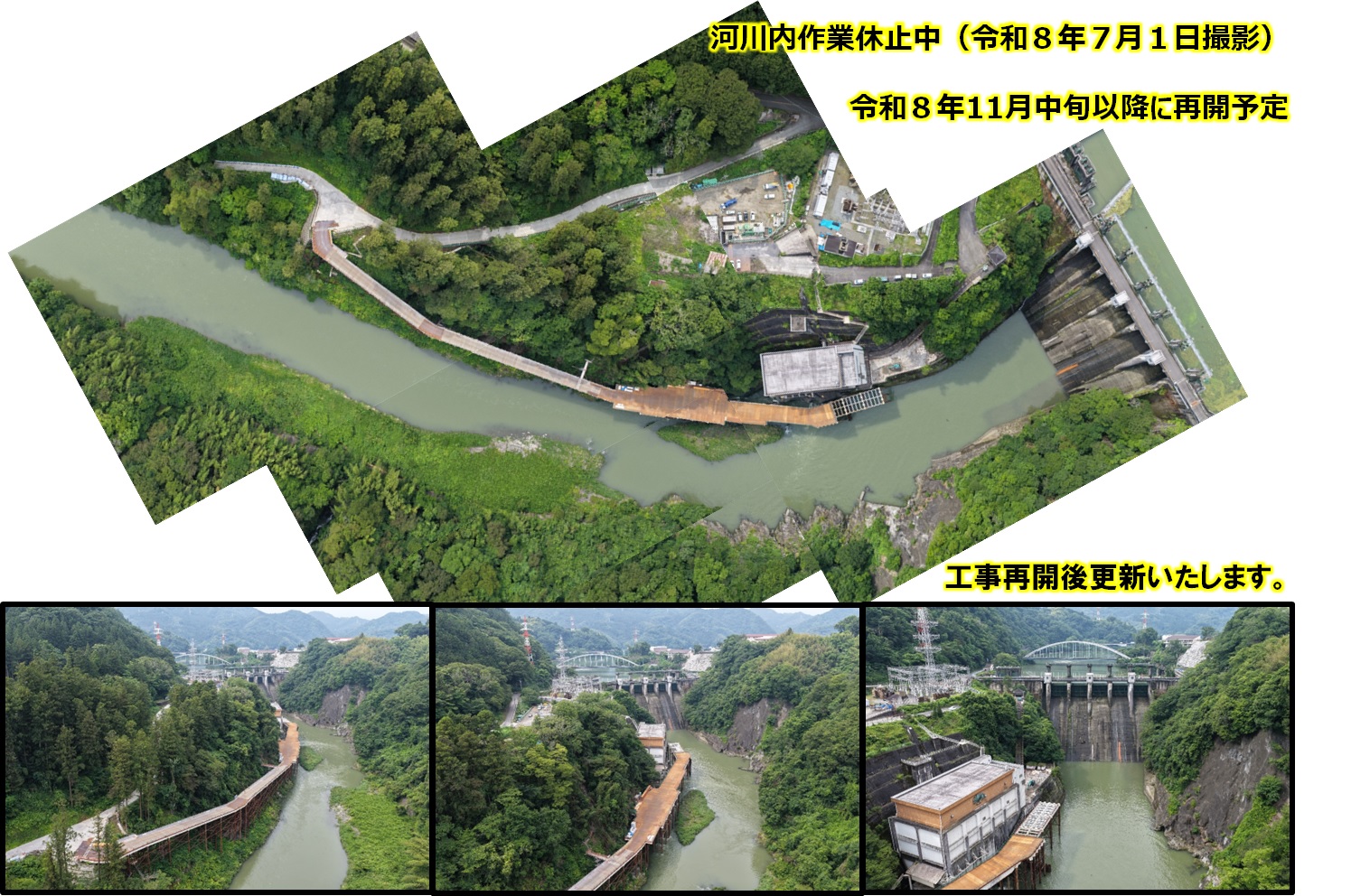

令和7年7月1日 延長約93m |
![]()
|

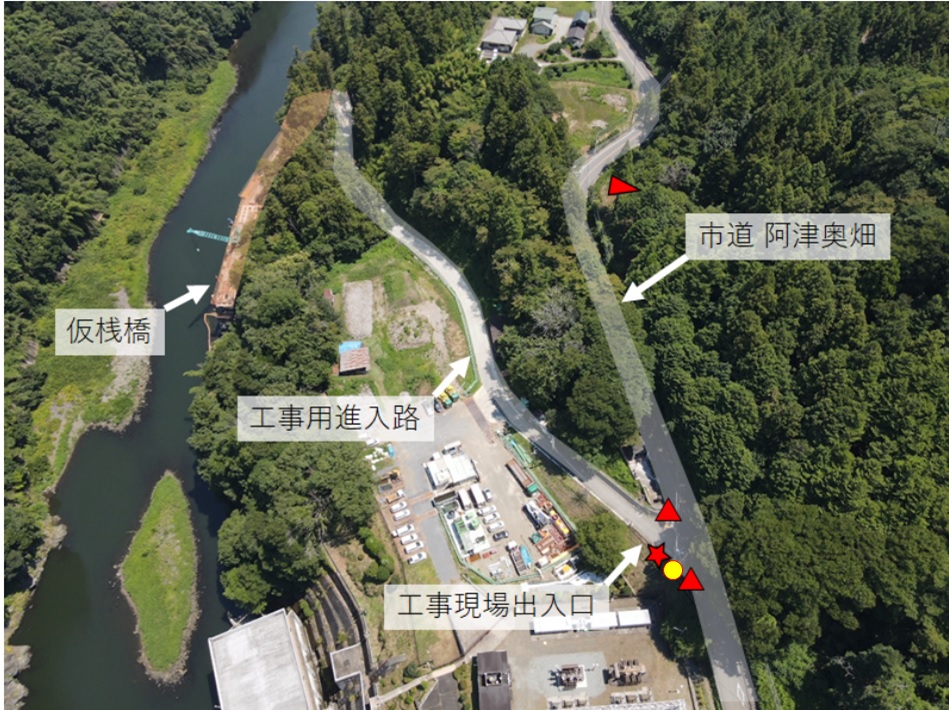

環境計測表示板を設置しました!(令和7年6月24日更新)
